認定新規就農者制度は、年齢や資金・技術面で条件を満たす新規参入者に融資・税制優遇・補助事業を提供する仕組みで、経営開始直後の資金繰りを3〜5年支える。
主要データ
- 新規就農者数(2023年):44,030人(農水省「新規就農者調査」)
- 49歳以下の新規就農者割合:約62%(2023年、農水省)
- 認定新規就農者数(2022年度末):17,283人(農水省調べ)
- 青年等就農資金の融資限度額:3,700万円(無利子、認定新規就農者のみ対象)
認定を取らずに始めて、3年目に資金が回らなくなった現場
新規就農の相談で目立つのは、認定新規就農者制度を知らないまま営農を始め、2〜3年目に運転資金が尽きて離農を考える事例であり、茨城県のある施設トマト農家も初期投資で自己資金を使い切ったため、3年目の春先には苗代と燃料代を確保できず、最終的にハウスを手放した。就農時には市町村の農政課へ相談していたが、その段階では「まず始めてみて、軌道に乗ったら認定を取れば」と案内されていたという。
先に押さえたいのは、認定新規就農者制度は就農後ではなく就農前に取る前提で動く制度だという点であり、認定のタイミングが半年ずれるだけでも無利子融資の機会を失い、初期投資の負担が数百万円単位で変わりうる。農水省「新規就農者調査」(2023年)では、新規就農者数は44,030人で、そのうち49歳以下が約62%を占める一方、認定新規就農者数は2022年度末時点で17,283人にとどまっており、制度を使える可能性がある層の多くが認定に至っていない状況が読み取れる。
認定新規就農者になると、青年等就農資金(無利子、限度額3,700万円)、農地中間管理機構を通じた農地の優先あっせん、経営発展支援事業などの補助事業への申請資格が得られるほか、所得税の青色申告特別控除に加えて、機械・施設の取得時に経営所得安定対策の加算措置を受けられる場合もある。もっとも、支援内容は年度ごとに変わるため、使える制度を思い込みで判断せず、各都道府県の農業経営課や市町村の農政担当部署で最新条件を確認してから動く必要がある。
認定取得前と取得後で何が変わるか

農林水産省「令和5年度食料・農業・農村白書」によれば、新規就農者の就農5年後の定着率は約70%とされており、経営開始期に資金面と技術面の支援を受けられるかどうかが、その後の定着に強く影響していることがうかがえる。
取得前:自己資金と民間融資だけで回す厳しさ
認定を取らずに就農した場合、初期投資は自己資金か日本政策金融公庫の一般貸付(有利子)に頼ることになり、一般貸付の金利は2026年8月時点で年1.0〜2.0%程度ではあるものの、新規就農者は担保や保証人の確保が難しいため、希望額どおりに借りられない場面が少なくない。北海道のある畑作農家でも、トラクターとロータリー購入のために800万円を申し込んだが、実行額は450万円に減額され、不足分を親族から借り入れることになった。
農地の賃貸借でも差が出る。農地中間管理機構(農地バンク)は認定新規就農者や認定農業者に農地を優先配分する仕組みであるため、認定のない新規参入者は地主との相対交渉に頼らざるを得ず、特に優良農地が集積されている地域ほど農地が回ってきにくい傾向がある。
取得後:融資・補助・税制で経営開始期を支える
認定新規就農者になると、青年等就農資金の無利子融資を使うことができ、償還期間は12年以内(うち据置期間5年以内)とされているため、売上が安定しない就農直後でも返済負担を抑えながら経営を立ち上げやすくなる。長野県のあるぶどう農家は、認定取得後に2,200万円を借り入れてパイプハウス3棟と灌水設備を整備し、据置期間中は利息がかからないことから、栽培技術の習得と販路開拓に時間を振り向けられたという。
さらに、経営発展支援事業などの補助事業にも申請できる。機械や施設の導入費用の一部が助成対象になる場合があるが、補助額や要件は年度・自治体で異なるため、詳細は各都道府県の農業振興課や農業改良普及センターで確認しておきたい。
税制面では、農業経営基盤強化準備金制度により、交付金や補助金を積み立てて農業用機械・施設の取得時に損金算入でき、青色申告が前提とはいえ、初期投資の大きい施設園芸や畜産では節税面の効果が出やすい。
認定新規就農者になるまでの全体像
認定取得の流れは、「計画作成」「相談・指導」「申請・審査」「認定後フォロー」の4段階に分けて整理できるが、実際には書類提出そのものより前段の準備が重く、所得目標と資金計画の整合が取れていないと何度も差し戻しになることが珍しくない。農林水産省「農業構造動態調査」(2023年)では、基幹的農業従事者の平均年齢が68.4歳に達しており、若手の新規就農者確保が課題になっている一方で、認定の実務は想像以上に細かい。
以下に全体の流れを示す。
- 就農相談・情報収集:市町村農政課、農業改良普及センター、農業会議、JAの営農指導課などで就農ルートと支援制度を確認
- 研修・技術習得:農業大学校、先進農家での実地研修、短期技術研修などで基礎技術と経営ノウハウを学ぶ(任意だが実質必須)
- 青年等就農計画の作成:就農後5年間の経営目標、所得目標、資金計画、技術習得計画を具体的に記載
- 市町村との事前相談:計画案を農政課に持ち込み、数字の妥当性や支援施策の適用可能性を確認
- 正式申請:青年等就農計画を市町村に提出(必要書類:履歴書、研修実績証明、農地の利用計画、資金計画内訳など)
- 審査・認定:市町村の審査会(農業委員会、JA、普及センター等で構成)で計画の実現可能性を審査。通常1〜2か月で結果通知
- 認定後の支援利用:認定証を持って日本政策金融公庫、県の補助事業窓口、農地中間管理機構などに申し込み
- 年次報告とフォロー:年1回、経営状況と計画達成度を市町村に報告。普及指導員や農業士による巡回指導を受ける
この流れで見落とされやすいのは、申請書を出す段階では準備の大半が終わっていなければならないことであり、計画書を埋める作業自体は数日でも、見積もりの取得、農地の目途付け、研修先との調整には数か月かかる。宮崎県のある新規就農者も、計画書の作成自体は1週間で終えたが、農地の借り手を探すのに半年、研修先の確保にさらに3か月を要したという。
青年等就農計画をどう作るか
所得目標の設定:地域の類似経営を参考にする
青年等就農計画で最初に詰まりやすいのは5年後の農業所得目標であり、制度上は原則として「5年後に年間農業所得250万円以上」を目指すことが求められるが、地域の農業構造や作目によって現実味は大きく異なる。都市近郊の施設野菜では達成しやすい一方、中山間地の水稲単作では同じ数字をそのまま当てはめにくく、地域事情を踏まえた設計が欠かせない。
実務では、市町村が持つ認定農業者の経営指標や、農業改良普及センターの経営モデルを参考にする。例えば、秋田県のある普及センターでは、水稲5ha+大豆3haの複合経営モデルで年間所得300万円前後という試算を公開しており、新規就農者はそれを基に自分の規模や作目へ落とし込んでいく。
所得目標を高く置きすぎると、後の資金計画や販売計画と噛み合わなくなり、逆に低すぎると経営改善意欲が弱いと見なされるおそれがあるため、地域の平均的な単収、市場価格、標準的な経費率を踏まえつつ、少し控えめな数字で組むほうが審査でも実務でも扱いやすい。
資金計画:初期投資と運転資金を分けて積算する
資金計画では、「初期投資(機械・施設・農地整備)」と「運転資金(種苗・肥料・燃料・雇用労賃)」を分けて記載する必要があり、審査では初期投資の見積もり根拠だけでなく、収入の入金時期と支出のタイミングが合っているかという月次の資金繰りまで見られる。数字が合っていても、入出金の時期がずれていれば、現場では資金ショートが起きるからだ。
よくある失敗は、運転資金の見積もりが小さすぎることにある。鹿児島県のある施設ピーマン農家は、初期投資に2,500万円を計上した一方で、運転資金は年間150万円しか見込んでいなかったが、実際には苗代、肥料代、燃料代、パート雇用費で年間400万円以上かかり、2年目に資金ショートした。後に追加融資を申し込んだものの、当初計画との乖離が大きく、審査に時間がかかった。
資金の調達先も具体的でなければならない。自己資金、親族からの贈与・借入、青年等就農資金、日本政策金融公庫の一般貸付、補助事業、JAの制度資金など、それぞれの金額と返済計画(据置期間、償還期間、利率)を明記し、青年等就農資金については認定が前提であるため、計画書上では「認定後に申請予定」としたうえで仮の融資額を置いて組み立てる。
技術習得計画:研修実績と今後の研修予定を書く
技術習得計画では、これまでの研修実績と就農後に予定している技術研修・指導を記載し、農業大学校の卒業生なら修了証のコピー、先進農家での研修なら受入農家の証明書を添付する。研修期間が短い場合でも、就農後に普及指導員による巡回指導やJA主催の栽培講習会、品目別研究会への参加をどう組み込むかまで書いておくと、計画の説得力が増す。
就農前に最低1年の研修が望ましいとされる一方で、現場では研修期間が6か月未満でも認定される例があり、その場合は就農後の技術習得計画を詳しく示し、継続的な指導体制があることを伝える必要がある。新潟県のあるトマト農家は、研修期間3か月で認定を受けた際に、「週1回の普及指導員巡回」「月2回のJA栽培講習会参加」「近隣のベテラン農家による月次相談」を計画書へ明記していた。
認定に必要な条件と書類

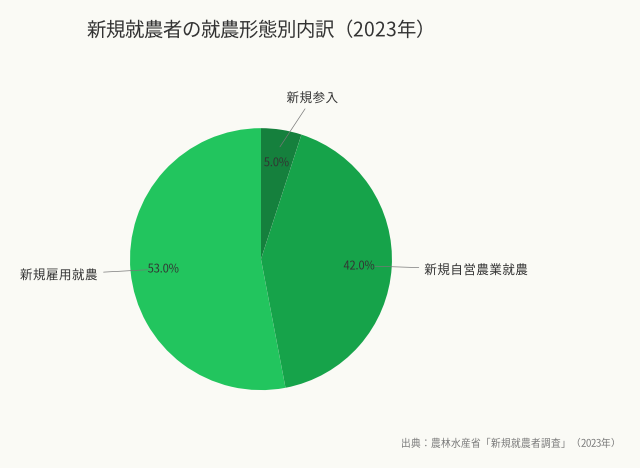

農林水産省「新規就農者調査」(2023年)によれば、新規就農者の就農形態別内訳は、新規雇用就農が約53%、新規自営農業就農が約42%、新規参入が約5%であり、認定新規就農者制度は主に新規参入者と新規自営農業就農者を対象として運用されている。
年齢・経験の要件
認定新規就農者制度の対象は、原則として「青年等」に該当する者であり、具体的には以下のいずれかに当てはまる必要がある。
- 18歳以上49歳以下の者
- 50歳以上でも、特定の知識・技能を有する者(農業大学校卒業、先進農家での長期研修修了など)
- 法人の場合は、構成員の過半数が18歳以上49歳以下であること
年齢要件は申請時点で判定されるため、49歳11か月で申請すれば認定対象になるが、50歳を超えてから申請すると原則対象外になる。ただし、50歳以上でも、農業大学校や農業高校の卒業者、他産業での経営経験が豊富な者などは、市町村の判断で認定されることがある。
農地の利用権設定
認定には農地の利用権(所有権、賃借権、使用貸借権)の確保が前提となり、計画書には農地の所在地、面積、地目、利用権の種類を記載したうえで、農業委員会で利用権設定の手続きを進める必要がある。購入なら売買契約書の写し、賃借なら賃貸借契約書、または農地中間管理事業の配分計画書を添付する流れになる。
農地が未確定でも、計画書には「候補地」として記載し、認定後6か月以内に正式な利用権設定を行う条件付き認定を受けられる場合がある。茨城県のある新規就農者は、農地バンクからの配分待ちの状態で認定を受け、3か月後に正式な賃貸借契約を結んだ。
提出書類のチェックリスト
市町村によって多少の違いはあるが、一般的に以下の書類が必要になる。
- 青年等就農計画認定申請書(市町村の指定様式)
- 履歴書(学歴、職歴、農業研修歴を詳しく記載)
- 研修実績証明書(農業大学校の修了証、研修受入農家の証明書など)
- 農地の利用計画書(地番、面積、作目、利用権の種類)
- 農地の利用権を証明する書類(売買契約書、賃貸借契約書、農地バンクの配分計画書など)
- 資金計画書(初期投資と運転資金の内訳、調達先、返済計画)
- 収支計画書(5年間の年次別売上・経費・所得見込み)
- 機械・施設の見積書(トラクター、ハウス、選果機など主要な投資項目)
- 住民票(世帯全員分、3か月以内発行)
書類に不備があると審査は止まりやすく、特に資金計画書と収支計画書は数字の整合性が取れていないだけで差し戻しになるため、農政課の窓口でチェックリストをもらい、一つずつ確認しながら準備を進めたほうが後戻りが少ない。
市町村・普及センターとの相談で詰めるべきポイント
計画の「甘さ」を指摘してもらう
計画書を自分だけで作ると、売上見込みを高く置きすぎたり、経費の計上漏れが出たりしやすいため、市町村の農政課や農業改良普及センターに事前相談を持ち込み、地域の実態に照らして数字を修正してもらうことが重要になる。
長野県のあるりんご新規就農者は、10aあたりの粗収入を150万円で計画していたが、普及員から「この地域の平均は10aで100万円前後。初心者なら7割程度で見るべき」と指摘されたため、粗収入を70万円に修正し、その分だけ運転資金を厚く確保した。こうした調整は地味だが、後の資金繰りに直結する。
補助事業の適用可能性を確認する
認定新規就農者向けの補助事業は、都道府県・市町村ごとに独自メニューがあるため、事前相談では自分の計画で使える制度を洗い出し、申請時期と必要書類を確認しておく必要がある。多くの補助事業は年度初めに公募され、予算が尽きると締め切られるため、使えるかどうかだけでなく、いつ動くかまで逆算しておきたい。
ただし、補助金額や補助率は年度・自治体によって変わるため、計画書には「補助事業を活用予定」と記し、具体的な金額は確定後に修正する前提で組むほうが無理がない。
農地バンクとの連携
農地の確保が難航している場合は、市町村を通じて農地中間管理機構(農地バンク)に相談する。農地バンクは認定新規就農者や認定農業者に農地を優先配分する仕組みであるため、認定後のほうが話が進みやすい場面も多いが、実際の配分までに数か月かかることもあるので、就農予定時期から逆算して早めに動く必要がある。
認定後に使える支援策の実際
青年等就農資金の申請手順
認定を受けたら、日本政策金融公庫の支店に青年等就農資金の借入申込書を提出し、必要書類は以下の通りとなる。
- 認定新規就農者の認定証のコピー
- 青年等就農計画のコピー
- 資金使途の詳細(機械・施設の見積書、工事契約書など)
- 収支計画書(公庫の指定様式)
- 担保・保証人に関する書類(原則不要だが、融資額が大きい場合は求められることもある)
審査は通常2〜4週間で、融資実行までさらに1〜2週間かかるため、機械の納期や工事の着工時期が先に決まっている場合は、その日程から逆算して申し込む必要がある。
経営発展支援事業などの補助金申請
認定新規就農者向けの補助事業は、都道府県や市町村が独自に実施しているものが多く、公募時期は春(4〜5月)が多いが自治体によって異なるため、公募要領を読み込み、対象経費、補助上限、交付条件を確認してから申請準備に入るべきだ。
申請では、相見積もりの取得、事業計画書の作成、交付決定前の着工禁止などのルールがあり、特に交付決定前の着工禁止は厳格に扱われる。北海道のある酪農家は、補助金の内示を受けて牛舎建設に着手したが、正式な交付決定前だったため補助対象外となり、全額自己負担になった。
税制優遇の活用
認定新規就農者は、青色申告を前提に以下の税制優遇を受けられる。
- 青色申告特別控除(最大65万円または55万円)
- 農業経営基盤強化準備金制度(交付金・補助金を積み立て、機械・施設取得時に損金算入)
- 農地等の相続税・贈与税の納税猶予(親の農地を継承する場合)
特に農業経営基盤強化準備金制度は、補助金を受け取った年度の課税を繰り延べられるため、初期投資が大きい経営では節税効果が出やすいが、適用には税理士との相談が必要であり、準備金の積立期間や使途にも制限がある。
計画達成のために現場で押さえるべきこと
年次報告は「計画の見直し」の機会
認定新規就農者には、年1回、経営状況と計画の達成度を市町村に報告する義務があり、この報告は単なる提出作業ではなく、計画と実績のずれを整理し、翌年以降の経営改善へつなげる面談の場として機能している。
売上が計画を大きく下回っている場合は、普及指導員から作目構成や販路の見直しを提案されることがあり、逆に計画を上回る実績が出ている場合は、規模拡大や新規作目の導入を検討する材料にもなる。報告書は義務だが、使い方次第で経営判断の節目になる。
普及指導員との関係を密にする
認定新規就農者には、農業改良普及センターの普及指導員が定期的に巡回指導に来る。この巡回では、栽培技術の相談だけでなく、経営改善の助言や補助事業・融資制度の情報提供も受けられる。
実際には、普及員との接点が多い農家ほど、新しい情報を早くつかんで経営へ反映させている傾向があり、宮崎県のあるピーマン農家は、普及員から新品種の試験栽培への参加を勧められ、県の補助を受けて導入した結果、単収が2割向上し、計画を1年前倒しで達成した。
地域の農業士・指導農業士に学ぶ
多くの都道府県には、農業士・指導農業士という制度があり、ベテラン農家が新規就農者の相談役を担っているため、認定新規就農者は市町村や普及センターを通じて紹介を受けられる。
農業士から得られるのは、制度説明だけでは拾いにくい地域の慣習や現場の工夫であり、鹿児島県のある新規就農者は、指導農業士から「この地域では春先に強風が吹くから、ハウスの谷樋は通常より太いものを使うべき」と助言を受け、台風シーズンを無事に乗り切った。
認定取得で失敗しないための前提条件
就農前研修は「技術」より「経営感覚」を学ぶ場
農業大学校や先進農家での研修では、栽培技術だけでなく、資材の調達先、出荷先の選び方、労務管理、帳簿のつけ方まで含めて経営全般を見る姿勢が重要であり、技術は就農後にも積み上げられる一方、経営感覚は研修中にベテラン農家の判断を間近で見て学ぶ部分が大きい。
秋田県のある新規就農者は、研修先の農家が「今年は米価が安いから、減反面積を増やして大豆に振る」と判断する過程を見て、市場動向と作付計画を結びつけて考える感覚を身につけたという。
自己資金は「運転資金1年分」を確保する
認定新規就農者になれば無利子融資を使えるが、自己資金が不要になるわけではなく、融資実行までの期間や売上が立つまでの生活費・運転資金は自前で持ちこたえる必要があるため、出だしの資金余力がその後の安定度を左右する。
現場では、自己資金として「運転資金1年分+生活費半年分」を目安に考えることが多く、施設トマトなら年間運転資金400万円+生活費150万円で合計550万円、水稲5haなら運転資金200万円+生活費150万円で合計350万円という見方になる。これを下回ると、初年度の資金繰りがかなり窮屈になりやすい。
計画の「遊び」を持たせる
青年等就農計画では5年後の目標所得を明記するが、その数字に届かなかったからといって直ちに認定取り消しになるわけではない。ただし、計画と実績の乖離が大きいと、追加融資や補助事業の申請時に説明が難しくなる。
そのため、売上は地域平均の8割程度、経費は標準より1〜2割多めに見積もるなど、少し余裕を持たせて組むほうが実務に合っている。初年度に天候や資材価格の変動があっても計画内に収めやすく、翌年以降の改善で立て直しやすいからだ。
よくある失敗とその対処
計画書の数字が甘く、何度も差し戻される
新規就農者が自力で作った計画書では、売上見込みが楽観的すぎることが多く、特に単収を地域平均より高く置いたり、販売単価を市場価格より高く見積もったりする失敗が目立つ。
対処としては、計画作成段階で普及センターや農政課に数字を見せ、「この地域の実態に合っているか」を確認するのが近道であり、過去の認定事例を知る担当者に見てもらうことで、修正の方向が早く定まる。
農地が確保できず認定が遅れる
農地の利用権設定が間に合わず、認定申請を延期するケースは少なくなく、相対で農地を探している場合ほど地主との交渉が長引きやすい。
対処法としては、農地バンクを積極的に活用し、必要に応じて条件付き認定の可能性も農政課へ相談することが考えられる。農地バンクは認定新規就農者に優先配分するため、認定を先に受けてから農地を探すほうが進みやすい場合もある。
融資実行が遅れて工事着工が間に合わない
青年等就農資金の融資実行には申込から1〜2か月かかるため、その期間を見込まずに工事契約を結ぶと、着工時期が後ろへずれ込み、作付けに間に合わなくなることがある。
対処法は、認定を受けた時点で融資申込のスケジュールを逆算し、工事業者にも融資実行時期を共有しておくことにある。つなぎ資金として日本政策金融公庫の一般貸付(短期)を併用する手もあるが、利息負担が生じるため、使うとしても慎重な判断が必要になる。
次にやるべきこと:認定後の経営改善サイクル
認定新規就農者になることは就農のスタートラインに立つことを意味するにすぎず、その後の5年間で計画どおりに所得を伸ばし、地域の中核的農家へ近づけるかどうかは、年次報告を通じて課題を洗い出し、改善を積み重ねられるかにかかっている。
新潟県のある水稲農家は、認定1年目に収量が計画を下回ったが、普及員との面談で田植え時期の遅れが原因と整理し、翌年は作業スケジュールを2週間前倒しした。その結果、2年目以降は計画を上回る収量を確保し、4年目には規模を1.5倍に拡大した。
ベテラン普及員は「認定新規就農者の半分は計画通りに進まない。だが、報告と改善を繰り返す農家は必ず軌道に乗る」と言う。認定取得そのものだけでなく、認定後にどう動くかまで含めて設計することが、就農を続けるうえでの実務的な分かれ目になっている。
