林業の現場で生産性が低い原因は「伐倒技術」ではなく、土場までの「搬出計画の不在」にあり、林齢・地形・機械の組合せで収益性が3倍変わる。

主要データ

  • 民有林人工林の間伐面積:約36万ha(林野庁「森林・林業白書」令和5年版)
  • 林業従事者の平均年齢:52.6歳(総務省「国勢調査」2020年)
  • 主伐における搬出コスト:3,800〜12,000円/㎥(林野庁調査、地形条件により変動)
  • 高性能林業機械の普及台数:約9,200台(林野庁「森林・林業白書」令和5年版)

現場で搬出コストが跳ね上がる3つの判断ミス

吉野の急傾斜林で伐採計画を立てた際、ベテラン林業家が「この斜面は集材機で引けない」と言った。地図上では勾配30度で、教科書上は架線集材の範囲に入っていたものの、実際の現場では伐倒木が谷側へ転がって回収のたびに人力で往復せざるを得ず、その負担が積み重なった結果、搬出コストは見積もりの2.3倍に膨らんだ。

林業の収益性を左右するのは伐倒の速さそのものではなく、土場までの搬出ルート設計と地形に合った機械選択であり、林野庁の調査で搬出コストが地形条件によって3,800円/㎥から12,000円/㎥まで開くとされていることに加え、その差の大半が現場進入前の計画段階でほぼ決まることを踏まえると、2022年の林業産出額約5,200億円、うち木材生産額約2,700億円という規模の中でも、搬出コストの適正化は収益性に直結していると見てよい(林野庁「森林・林業白書」令和5年版)。

現場で繰り返し見られる失敗は3つに集約できる。第一は、地形判断を地図だけで済ませて林内歩行を省くこと。第二は、保有機械を先に決めてしまい、不適合な現場へ無理に投入すること。第三は、搬出路の開設コストを軽く見て既存の作業道だけで対応しようとすることで、いずれも初期の現地踏査と収支シミュレーションが浅いまま進めた時に起こりやすい。

作業前に確認すべき現地条件と収支判断

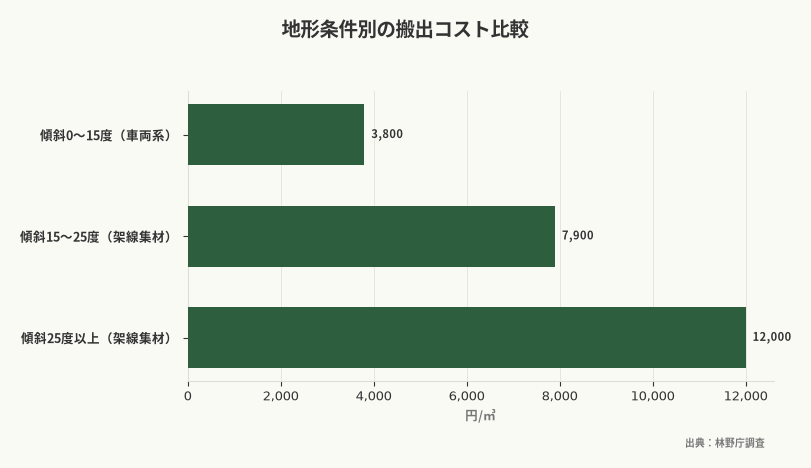

地形条件別の搬出コスト比較(出典:林野庁調査)
地形条件別の搬出コスト比較

林齢・林分構成の見極め

収益性の判断は、立木の材積と質から始まる。林齢50年生のスギ人工林を例にすると、ha当たり材積は300〜450㎥の範囲に収まることが多いが、この数字だけでは判断し切れず、間伐履歴がなく過密状態の林分では曲がり材や枝下高の低い低質材の割合が高くなりやすいため、市場評価は下がりやすい。

現地で確認すべきなのは胸高直径の分布と樹冠長の比率であり、直径30cm以上の個体が全体の6割を超え、樹冠長が樹高の3分の1以下に収まっていれば柱材としての引き合いが見込めるが、直径のばらつきが大きく、林内に陽光が届かず下枝が枯れ上がっていない林分では、搬出しても製材用としての買値が付きにくいため、この段階で見切りをつけて別の現場を優先する判断も現実には必要になる。日本の人工林は成熟期を迎えており、林齢50年生以上(11齢級以上)が全体の約6割を占める状況にある(林野庁「森林資源の現況(令和4年3月31日現在)」)ことからも、高齢級林分をどう効率よく収穫するかが経営の分かれ目になっている。

地形・傾斜の実測と搬出手段の対応表

地形条件は、傾斜角だけでなく斜面の向き、土質、既存インフラの位置関係まで含めて判断する必要がある。以下の分類が実務上の目安になる。

  • 傾斜0〜15度:車両系(フォワーダ、グラップル)による直接搬出が可能。作業道の開設コストは1m当たり1,200〜1,800円程度で、最も効率が高い。
  • 傾斜15〜25度:スイングヤーダやタワーヤーダによる架線集材。土場までの距離が200m以内なら採算ラインに乗る。25度を超えると索張りの手間が急増し、コストが跳ね上がる。
  • 傾斜25〜35度:タワーヤーダ+スイングヤーダの組合せが現実的。ただし、架線の支柱となる立木が不足している場合、別途アンカー設置が必要になり、1基当たり3〜5万円の追加コストが発生する。
  • 傾斜35度以上:架線集材が前提だが、索の張力計算と安全率の確保が厳しくなる。秋田や天竜の急峻地では、林内作業車を諦め、ヘリ集材に切り替える判断もある。ただし、ヘリのチャーター費用は1時間当たり20万円を超え、材積200㎥未満の小規模現場では赤字になる。

地形判断で本当に重要なのは傾斜の「均一性」であり、同じ25度でも斜面全体が一様なら作業しやすいのに対し、途中で傾斜が急変したり谷筋が複雑に入り組んだりしていると集材ルートの設計そのものが崩れるため、現地踏査では尾根から谷までの断面を最低3カ所は確認し、GPS測量器で実測しておく必要がある。地図の等高線だけで済ませると、後工程で修正が利きにくい。

搬出路の既存インフラと新設コスト

既存の林道や作業道がどこまで使えるかで、収支は大きく変わる。理想は土場から伐採地まで車両が直接入れる状態だが、そうした現場は多くないため、林道が途中で途切れている場合は新たな作業道の開設コストを最初から計算に入れておく必要がある。

作業道の開設単価は地質と勾配で変動し、岩盤が多い地域では掘削に時間がかかって1m当たり2,500円を超えることもあるが、土質が柔らかく排水処理がしやすい平坦地なら1,200円程度に収まるため、延長が300mを超える計画では総コストが40万円前後となり、搬出材積が100㎥未満の現場では採算割れに近づきやすい。

実務上は、作業道の開設コストを搬出材積1㎥当たり500円以内に抑えるのが一つの目安になる。これを超える場合は、既存林道から索で引き上げる架線集材へ切り替えるか、現場自体を見送る選択も視野に入る。林野庁の「森林作業道作設指針」では幅員3m、路面勾配15%以下が標準とされるが、急傾斜地では幅員2.5mに抑えつつカーブを増やして勾配を逃がす設計が求められる。

林業の統計データをダッシュボードで見る →

必要な道具と機械の選定基準

チェーンソー:排気量とバーの長さの組合せ

伐倒に使うチェーンソーは、対象木の胸高直径に応じて選ぶ。直径30cm以下の間伐なら、排気量40〜50ccクラスで十分だ。スチールMS261(50.2cc)やハスクバーナ545(50.1cc)が現場でよく使われる。バーの長さは40cmあれば、直径35cmまで対応できる。

直径40cm以上の主伐では排気量60cc以上が必要になり、バーの長さは50〜60cmが標準となる。スチールMS462(72.2cc)やハスクバーナ572XP(70.6cc)は重量と出力のバランスが良く、1日8時間の連続作業でも疲労を抑えやすいが、機体重量が6kgを超えるため、斜面での取り回しには慣れが求められる。

チェーンソーの刃(ソーチェーン)の目立ては、作業時間ではなく切り屑の状態で判断したい。切り屑が粉状になっていれば刃が鈍っている合図で、新品に近い刃では細長いリボン状の切り屑が出るため、この変化を見逃すと燃料だけが余計に消費され、伐倒速度も落ちやすい。

集材機械:地形とコストの対応表

集材機械の選択は、地形、搬出距離、材積の3要素で決まる。以下が実務上の基準だ。

  • フォワーダ:平坦地〜傾斜15度。積載量3〜10t。土場まで直接運搬できるため、搬出コストが最も安い。ただし、作業道の幅員が3m未満だと旋回が難しく、林内での取り回しに苦労する。
  • グラップル:伐倒木の集積と積込み作業に使う。フォワーダとセットで運用するのが一般的だ。アームの長さは6〜8mが標準で、伐倒地点から作業道までの距離が10m以内なら効率的に作業できる。
  • スイングヤーダ:傾斜15〜30度。架線と車両系の中間的な位置づけ。索の張力が弱いため、200m以内の短距離搬出に向く。機械の重量が10t前後あり、作業道の路盤強度が不足していると、雨天時に動けなくなる。
  • タワーヤーダ:傾斜25度以上。索の張力が強く、500m以上の長距離集材が可能。ただし、索張りに半日〜1日かかるため、材積100㎥未満の小規模現場では採算が合わない。

機械のリース料は月額で計算するのが一般的で、フォワーダは月30〜50万円、スイングヤーダは月80〜120万円、タワーヤーダは月150〜200万円が相場となる。自己所有の場合は減価償却費と年間稼働率を織り込む必要があり、稼働率が50%を下回るようなら、見かけの所有コストが低くても結果としてリースより割高になりやすい。

安全装備:ヘルメット、防護服、救急キット

林業の労働災害発生率は、全産業平均の約15倍に達する(厚生労働省「労働災害動向調査」令和4年)。伐倒作業中の落枝、チェーンソーの跳ね返り(キックバック)、架線の破断が主な原因であるため、安全装備は単なる経費ではなく、作業を始めるための前提として揃えておきたい。

  • ヘルメット:林業用は、頭頂部だけでなく側面もカバーする構造が必要だ。イヤーマフとフェイスシールドが一体化したタイプが現場では定番になる。重量は500g以下が理想で、長時間の作業でも首への負担が少ない。
  • 防護服:チェーンソー作業では、ISO規格に適合した防護ズボンが必須だ。生地内部に特殊繊維が入っており、刃が触れると繊維が絡まり、チェーンの回転を止める。価格は1万5千〜3万円だが、これをケチると後遺症が残る怪我に直結する。
  • 救急キット:林内は携帯電話が圏外になることが多く、救急車の到着まで1時間以上かかる。止血用のガーゼ、三角巾、消毒液、蛇毒吸引器を常備する。スズメバチ対策のエピペン(アドレナリン自己注射薬)は、アレルギー体質の作業者には必携だが、処方箋が必要なため事前に医師の診察を受ける。

Step 1:現地踏査と伐採区域の設定

作業に入る前には、現地を実際に歩いて地形、林況、搬出ルートを確かめる。この時点で計画の8割が固まるため、地図とGPSだけで済ませると、伐倒後に木が出せない、機械が入らない、路面が持たないといった問題がまとめて噴き出しやすい。

境界確認と隣接地との調整

まず、伐採する区域の境界を確定する。民有林では境界杭が不明瞭なケースが多いため、隣接地の所有者と立ち会いながら境界ラインにピンクテープを巻く。この作業を省くと隣地の立木を誤伐し、賠償問題へ発展するおそれがある。

境界が不明確な場合は、森林組合や市町村の林務担当に相談して測量図を取り寄せる。ただし、古い測量図は崩落や林道新設などの地形変化を反映していないことがあり、図面と現地が一致しない時は再測量が必要になる。費用は10〜30万円かかるが、後の紛争対応を考えれば先に払う意味は大きい。

搬出ルートの選定と作業道の配置

境界が確定したら、土場から伐採地までのルートを設計する。既存の林道や作業道がどこまで使えるかを確認し、不足分を新設する計画を立てるが、作業道は等高線に沿って緩やかなカーブを描くのが基本で、直線距離が短いからといって急勾配を無理に登る設計にすると、路面が崩れて雨天時に通行不能となりやすい。

作業道の幅員は3mが標準だが、傾斜25度を超える斜面では2.5mに抑え、カーブ半径を大きくとる。路盤の排水処理が甘いと雨水が集中して路面が抉れるため、50m間隔で横断溝(水切り)を設け、雨水を斜面へ逃がす構造にしておく。

立木調査と材積の概算

伐採対象木の本数と材積を概算する。標準地調査として10m×10mのプロット(標準区画)を3〜5カ所設定し、その中の立木を全数調査する。胸高直径と樹高を測定し、材積表から1本当たりの材積を算出し、プロット内の平均値をha当たりに換算すれば全体材積を推定できる。

ただし、この方法は林分が均一な場合に限って精度が出やすく、林齢や密度にばらつきがある現場ではプロットの置き方によって結果が大きく変わるため、誤差を抑えるにはプロット数を増やすか、ドローンによる上空撮影と画像解析を組み合わせる方法も検討したい。ドローン測量は1ha当たり3〜5万円が相場で、急峻地では使い勝手がよい。

Step 2:伐倒方向の判断と受け口・追い口の設定

伐倒方向は、地形、風向、隣接木との位置関係で決まる。教科書では「谷側に倒す」とされることがあるが、実際には谷側へ倒すと回収が難しくなる場面が少なくないため、搬出ルートへつなげやすい方向を優先しつつ、安全に倒せる条件が揃うかを合わせて見る必要がある。

受け口の角度と深さ

受け口は、伐倒方向に対して45度の角度で切り込む。深さは直径の3分の1が基本で、浅すぎると倒れる方向が不安定になり、深すぎると追い口を入れた時に幹が裂ける(バーバーチェア)リスクが高まる。

受け口の下切りと上切りは、必ず同じ位置で合わせる。ズレがあると倒れる途中で幹が回転し、予期しない方向へ倒れるため、現場では下切りを先に入れ、その後で上切りを合わせる手順が一般的だ。切り口の水平を保つため、チェーンソーのガイドバーに水準器を貼り付ける作業者もいる。

追い口の高さとツルの厚さ

追い口は受け口の反対側から水平に切り込み、高さは受け口の下切りより5〜10cm上が標準となる。この高さの差が「ツル」(未切断部分)の働きを生み、倒れる方向を制御するため、ツルの厚さは直径の10分の1が目安になり、直径40cmなら4cm前後で見ておく。

ツルが薄すぎると倒れる途中で折れて方向が狂い、厚すぎると木が倒れず中途半端に傾いた状態、いわゆるかかり木になりやすい。かかり木の処理は危険度が高く、ロープとウインチで引き倒すか、別の木を伐って押し倒す方法をとるが、初心者が無理に押そうとして幹の跳ね返りを受け、死亡事故に至った例が智頭町で報告されている。

風向と重心の見極め

風が強い日は、伐倒方向が風で流される。風速5m以上の場合は作業を中止するのが原則だが、納期に追われて強行されることもあるため、風向と伐倒方向が直交する場面ではツルの片側を厚めに残して流れを補正することがある。ただし、この調整には経験が要る。

樹冠の重心が一方に偏っている木は、その側へ引っ張られるように倒れやすい。特に斜面の下側に枝が多い木は谷側へ向かいやすいため、この場合はロープを樹冠に掛けて引っ張り、重心を補正する。固定位置は樹高の3分の2以上が理想で、低い位置では引く力が十分に伝わりにくい。

Step 3:枝払い・玉切りと末木の処理

伐倒が終わったら、枝払いと玉切りに移る。枝払いは幹の根元側から先端へ向かって進めるのが基本で、逆方向に進めると枝が幹に食い込んで刃が挟まりやすくなるため、作業の順序そのものが安全性と能率を左右すると考えたほうがよい。

枝払いの角度と刃の入れ方

枝払いでは、幹に対して刃を斜めに当てる。垂直に当てると刃が幹に食い込み、跳ね返り(キックバック)の危険が高まるため、枝の付け根から2〜3cm離れた位置で切り、幹に傷を付けないように進める。幹の傷は材の評価低下に直結する。

枝が太い場合は一度で切ろうとせず、上側から切り込みを入れた後に下側から切り上げる。無理に一発で落とそうとすると枝の重みで刃が挟まり、チェーンソーが動かなくなる。この状態を「噛む」と呼び、抜くには楔を打ち込んで隙間を広げる必要がある。

玉切りの長さと用途別の仕分け

玉切りは用途に応じて長さを変える。柱材なら3m、合板用なら2m、チップ用なら1〜2mが標準で、市場の需要を事前に確認しながら長さを統一しておかないと、運搬時にトラックの積載効率が落ち、輸送コストが上がりやすい。

玉切りの位置は幹の曲がりや節の位置を見ながら決め、節が多い部分は合板用に回し、通直な部分を柱材として確保する。こうした仕分けができないと高値で売れる材を安値で処分することになり、吉野では玉切りの段階で材の等級を見極めてA材・B材・C材に分ける慣行があることからも、2022年の国産材素材生産量約2,100万㎥、うちスギ約1,300万㎥という規模の中で(林野庁「木材需給報告書(令和4年)」)、用途別の適切な仕分けが市場での競争力に直結していることが分かる。

末木(うらき)と枝条の処理

末木は、直径が10cm未満の先端部分を指す。市場価値が低く搬出コストに見合いにくいため林内に残置するのが一般的だが、散乱させると次回作業の障害になるので、集積して筋状に並べ、土壌浸食を防ぐ柵として活用する方法もある。

枝条(枝葉)は、かつては林内に放置されることが多かったが、近年はバイオマス発電の燃料として需要が増えている。集積してチッパーで破砕し、チップ化すれば1t当たり3,000〜5,000円で買い取られる一方、集積・運搬コストが1t当たり2,000円程度かかるため、現場から土場までの距離が500mを超えると採算は合いにくい。

Step 4:集材・搬出とトラック積込み

伐倒と玉切りが終わったら、次は土場まで運ぶ工程に入る。集材方法は地形と機械で決まり、フォワーダが使える平坦地では直接土場まで運搬できるが、架線集材ではまず作業道まで索で引き上げ、そこからフォワーダへ積み替える流れになるため、工程間のつなぎ方で全体効率が変わってくる。

フォワーダによる直接搬出

フォワーダは、荷台に丸太を積載して運ぶ車両だ。積載量は3〜10tで、1回の往復で15〜30㎥を運べる。作業道の幅員が3m以上あれば林内まで直接入れ、グラップルで丸太を掴んで荷台に積む作業は、オペレーターの技量によって効率差が出やすい。熟練者なら1時間に20本以上積めるが、初心者は半分以下にとどまることもある。

積載時に注意したいのは重心の位置で、荷台前方へ重い丸太を集中させると車両が前のめりになって登坂時にスリップしやすくなるため、重量配分は前後で均等になるよう調整する。また、丸太同士の隙間を詰めずに積むと走行中に荷崩れを起こしやすいため、荷台の両側にチェーンを掛けて固定しておくのが基本となる。

架線集材の索張りと安全率

架線集材は、ワイヤーロープ(索)を張り、そこに搬器(台車)を吊るして丸太を運ぶ方式だ。索の張力計算が要であり、安全率は最低でも5倍を確保する必要があるため、1tの荷重がかかるなら索の破断強度は5t以上必要になる。

索の張り方には「地曳き」と「架線」の2種類があり、地曳きは丸太を地面に引きずって運ぶ方式で緩傾斜の現場に向くのに対し、架線は丸太を空中に吊るして運ぶため、急傾斜地や障害物の多い現場で使いやすい。架線では索の高さを地面から3m以上確保し、丸太が地面や立木に接触しないよう調整する必要がある。

索張りの手順では、まず支柱となるアンカー木を選定する。太さは直径40cm以上、樹高20m以上が目安で、適当な立木が不足している場合は地中にアンカー(固定杭)を打ち込む。深さは1.5m以上が必要で、コンクリートで固めるため、アンカー1基の設置だけでも半日〜1日を見込んでおきたい。

土場での荷降ろしと仕分け

土場に到着したら、丸太を降ろして用途別に仕分ける。柱材、合板材、チップ材に分けて別の場所へ積むが、この段階で仕分けが甘いと市場や工場への出荷時に再仕分けが必要となり、余計な手間と時間を要する。

土場の地面は砂利を敷いて排水を良くしておきたい。雨水が溜まると丸太が泥で汚れて材の評価が下がり、長期間放置すれば虫害やカビも発生しやすくなるため、伐採から出荷までの期間は夏場なら2週間以内、冬場なら1カ月以内を目安に管理し、それ以上の滞留は品質低下と買値の下落につながる。

よくある失敗と対処法

かかり木の発生と処理の誤り

かかり木は、伐倒した木が隣の立木に引っかかり、完全に倒れない状態を指す。原因は受け口の角度不足、ツルの厚さ調整ミス、風向の読み違いなどにあり、北山の現場では、かかり木を無理に押そうとした作業者が跳ね返った幹に直撃され、肋骨骨折の重傷を負った事例がある。

対処法は3つある。第一に、ロープとウインチで引き倒す方法。第二に、別の木を伐ってかかり木を押し倒す方法。ただし、周囲の木を追加で伐る余裕がない時は使いにくい。第三に、かかり木の根元をさらに切り込み、重心を移動させて倒す方法だが、このやり方は危険度が高く、経験者でも慎重な対応が欠かせない。

結局のところ、かかり木を減らすには伐倒前の準備が重要になる。風向を確認し、隣接木との距離を測り、受け口とツルの設定を正確に行う。この基本が揃っていれば、発生頻度はかなり抑えられる。

搬出コストの見積もり甘さ

搬出コストの見積もりが甘く、赤字になるケースは少なくない。地図上で「作業道が近い」と判断しても、実際には土質が軟弱で車両が入れない、急カーブが多く旋回できないといった問題が頻発し、飫肥の民有林ではフォワーダが林道の轍にはまり、脱出に丸1日かかった事例もある。

対処法は、事前の現地踏査と試走を組み合わせることだ。フォワーダやグラップルを入れる前に軽トラックで林道を走り、幅員、勾配、路面状態を確認しておくが、晴天時だけでは判断が足りず、雨が降ると泥濘化して通行不能になる林道も多いため、可能なら降雨後の状態まで見ておきたい。試走の結果、車両進入が難しいと分かれば、架線集材への切り替えや作業道新設の計画に早めに移れる。

材の仕分け不足による減収

伐倒や玉切りの段階で材の用途を見極めず、すべて同じ長さに切ってしまうと、高値で売れる材まで安値で処分することになる。秋田の現場では、柱材として売れる通直材を2m長に玉切りして合板材として出荷した結果、1㎥当たり5,000円の減収になった例がある。

対処法は、玉切り前に用途を判断する癖を付けることだ。節が少なく通直な部分は3m長に切って柱材として出荷し、曲がりや節が多い部分は2m長に切って合板材へ回す。直径10cm未満の末木はチップ材として別途集積し、この仕分けを安定して行うには市場の需要と価格動向を把握しておく必要があるため、地元の森林組合や木材市場に定期的に足を運び、相場を確認する習慣が役に立つ。

安全上の注意点

伐倒時の退避ルート確保

伐倒時の死亡事故の多くは、退避ルートの未確保が原因だ。木が倒れ始めたら、伐倒方向の反対側に45度の角度で退避する。退避距離は最低10m、できれば20m以上が望ましく、退避ルートに倒木、岩、藪などの障害物があると逃げ遅れやすいため、伐倒前に確認して除去しておく必要がある。

伐倒方向の延長線上には立たない。木が倒れる途中で根元が跳ね上がる(元口の跳ね上がり)ことがあり、直撃を受けると致命傷になりやすい。また、倒れた木が地面へ激突した反動で幹が跳ね返ることもあるため、退避した後も木が完全に静止するまで近づかないことが大切だ。

架線集材中の立入禁止区域

架線集材中は、索の下に入ることを絶対に避ける。索が破断すると、鞭のようにしなって周囲を薙ぎ払う。日田の現場では、索の破断によって作業者が頭部を直撃され、死亡した事故が報告されており、張力が高いほど破断時の危険も大きくなる。

索の点検は作業開始前と昼休み後に必ず行い、素線の断線、キンク(索の折れ曲がり)、錆の有無を確認する。断線が6本以上ある、またはキンクが確認された索は直ちに交換し、使用頻度と荷重条件によって差はあるものの、寿命の目安が1年〜2年半とされる以上、それを超えて使い続けるのは避けたい。

スズメバチ・マムシ対策

夏場の林内作業では、スズメバチとマムシが大きな脅威になる。スズメバチの巣は木の幹や地中にあり、気づかずに近づくと集団で襲われることがあるため、刺された場合にはアレルギー反応(アナフィラキシーショック)で死亡する例が年間20件程度ある(厚生労働省「人口動態調査」)。

対策としては、作業前に林内を巡回して巣の有無を確認する。巣を見つけたら近づかず、専門業者に駆除を依頼したい。自力で何とかしようとして逆に襲われるケースが多く、携帯用のハチ駆除スプレーは単独個体への対応には役立っても、巣ごとの処理には向かない。

マムシは草むらや倒木の陰に潜んでいる。長靴の上から噛まれることもあるため、足首まで覆う厚手のゲートル(脚絆)を着用する。噛まれた場合は毒を吸い出す吸引器を使い、直ちに医療機関へ搬送する必要があり、毒が回ると患部が壊死し、切断に至ることもある。

次にやるべきこと:収支の振り返りと作業システムの改善

搬出が終わったら、収支を記録し、次回の計画に反映させる。伐採面積、材積、作業日数、コスト、収入を表にまとめて1㎥当たりの利益を計算し、その数値が3,000円を下回る場合は、どこかの工程に無駄が残っていると見て、伐倒から集材、搬出までを工程別に洗い直す必要がある。

コスト構造の分解と改善ポイント

コストは、伐倒、集材、搬出、人件費、機械リース費に分解して分析する。最も比重の大きい工程を特定し、そこを重点的に見直すのが基本で、例えば集材に全体の40%のコストがかかっているなら、集材方法の変更余地を検討する。フォワーダから架線集材へ切り替えたことで、1㎥当たりのコストが2,000円削減された事例が天竜にある。

人件費は、作業者のスキルと作業効率に直結する。経験年数5年未満の作業者はベテランの半分以下の生産性にとどまることがあるため、チェーンソーの目立て、受け口の設定、索張りの手順といった基礎を繰り返し教える時間を確保したい。初期投資は必要でも、長期的には収益改善へつながりやすい。

次の現場選定と優先順位

今回の現場で得た知見は、次の現場選定にそのまま活かせる。地形条件、林齢、搬出距離が似た現場を優先的に選べば作業システムを横展開しやすいが、性格の異なる現場へ次々に手を出すと、そのたびに計画を組み直す必要が生じ、効率は落ちやすい。

優先順位は収益性と納期で決める。収益性が高く見えても納期が厳しい現場では、無理なスケジュールが安全管理の粗さにつながり、事故リスクを押し上げることがあるため、納期に余裕があり、かつ収益性が見込める現場を選ぶほうが長期的な経営にはなじみやすい。

林分の状態が「直径30cm以上が6割、樹冠長が樹高の3分の1以下」という条件を満たしているなら、次回も同様の現場を探す価値がある。この条件を満たす林分は材の品質が高く市場での引き合いも強いが、過密で低質材の多い林分は補助金があっても採算が合わないことがあるため、現場を選ぶ段階で収益性の大半は決まってくる。
