粘土質土壌の改良では排水性と通気性の確保が最優先であり、一度に大量の有機物を投入すると窒素飢餓や還元障害が発生する。
主要データ
- 日本の農地における粘土質土壌の割合:約38.4%(農林水産省「土壌環境基礎調査」2023年)
- 粘土質土壌の透水係数:1×10⁻⁶〜1×10⁻⁸ cm/秒(砂質土の1/100〜1/10,000)
- 適正な土壌団粒化率:40%以上(農研機構「土壌診断基準」2024年版)
- 有機物施用量の上限目安:2〜3トン/10a(粘土質圃場における年間投入量)
粘土質土壌改良でよくある失敗
新潟県の露地野菜農家が粘土質圃場で改良を試みた際、秋に牛ふん堆肥を10a当たり5トン投入したところ翌春のキャベツ定植後に苗が一斉に黄化し、土壌診断の結果ではC/N比が高すぎて窒素飢餓が発生していたため、有機物の分解に必要な窒素が粘土粒子へ吸着されて作物に届かない状態になっていたうえ、「堆肥を入れれば土が良くなる」という思い込みから投入量とタイミングの両方を誤っていたことが失敗をさらに大きくした。
茨城県南部のレタス産地では、粘土質圃場の排水改善を急ぐあまり深さ50cmまで一気に耕起した生産者がいたが、梅雨時に圃場が湛水して2週間以上水が引かず、下層の粘土層を破壊したことでかえって水の通り道が塞がれたため、層構造を維持しながら徐々に改良すべきという基本を外した影響がそのまま表れた。
宮崎県のピーマン栽培では、暗渠排水を設置したにもかかわらず圃場の一部が常に湿っている事例があり、現場を確認すると暗渠管の勾配が不十分で水が滞留していたうえ、粘土質土壌では100分の1の勾配でも排水効果が出にくく最低でも200分の1、理想は100分の2以上必要になるため、教科書通りの施工だけでは現場条件に対応しきれないことが見て取れる。
粘土質土壌改良が失敗する理由

粘土粒子の物理的性質を理解していない
粘土粒子の直径は0.002mm以下で、砂粒子(0.02〜2mm)の100分の1以下しかなく、表面積が極端に大きいため1gの粘土粒子の表面積は最大800㎡にも達し、この巨大な表面積が養分や水を強く保持する一方で通気性と排水性を著しく低下させる。
農林水産省の「土壌環境基礎調査」(2023年)によると、粘土含有率30%以上の圃場では透水係数が1×10⁻⁶ cm/秒を下回り、降雨後24時間経過しても地表面に水が残る確率が67.3%に達するが、この数値は平坦地のデータであり、傾斜地では地形による排水効果で実態より良好な数値になる可能性もあるため、数字だけで圃場全体を一律に判断することはできない。
粘土粒子はマイナスに帯電しており、カルシウムやマグネシウムなどのプラスイオンを介して凝集し団粒を形成するが、この団粒化が不十分だと粘土粒子が個別に分散して「泥状」になり、多くの失敗はこのメカニズムを無視して物理的な改良だけを試みるところから生じている。
有機物投入のタイミングと分解速度の誤算
粘土質土壌では有機物の分解速度が砂質土壌の50〜60%程度に低下し、その理由は通気性の悪さにあるが、好気性微生物の活動が制限されて嫌気的な分解が優勢になると硫化水素やメタンが発生し、根を傷める条件がそろいやすくなる。
C/N比が30以上の未熟堆肥を大量投入すると、微生物が有機物を分解する過程で土壌中の窒素を奪い、この窒素飢餓は粘土質土壌でとくに顕著になるが、それは粘土粒子が窒素イオンを吸着して作物根に到達する前に固定してしまうためであり、結果として粘土質圃場では完熟堆肥の少量多回投入を原則に据える必要がある。
排水設計の甘さ

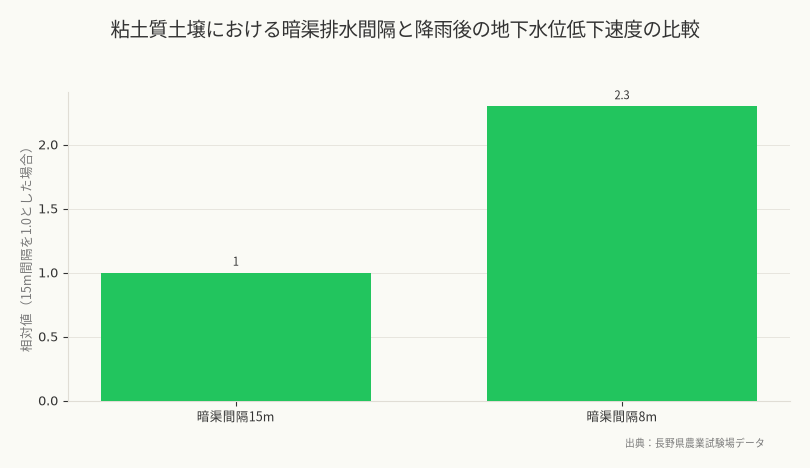

暗渠排水の設置間隔は教科書では10〜15mとされるが、粘土含有率40%以上の圃場では5〜8mにしないと効果が出にくく、これは粘土質土壌の横方向の透水性が極端に低いためであり、長野県の農業試験場データでも粘土質圃場における暗渠間隔15mと8mの比較で降雨後の地下水位低下速度に2.3倍の差が出ている。
暗渠管の深さも課題であり、作土層が20〜25cmの圃場で暗渠を60cm深に設置しても下層の硬盤層を突破していなければ水は抜けず、鹿児島県の火山灰土壌圃場では深さ40cm付近に不透水層があって暗渠を50cmに設置しても機能しなかった事例があるため、現場では土壌断面調査を前提に設計する必要がある。
粘土質土壌改良の正しい手順
農林水産省「令和4年度 農業経営統計調査」によると、粘土質土壌を含む重粘土圃場における排水改良投資額は10a当たり平均9.8万円で、うち暗渠排水設備が約7割を占めるため、改良の成否は資材選定だけでなく、どこに費用を集中させるかという設計思想にも左右される。
Step 1: 土壌診断と現状把握(1〜2ヶ月前)
まず圃場5〜6箇所から深さ別に土壌サンプルを採取し、表層(0〜15cm)、作土下層(15〜30cm)、心土(30〜50cm)の3層に分けてそれぞれを分析に出し、pH、EC、交換性塩基(カルシウム、マグネシウム、カリウム)、CEC(塩基置換容量)、可給態窒素、リン酸吸収係数を測定する。
同時に現場で簡易貫入試験を行い、長さ1mの鉄筋(直径16mm)を土壌に垂直に差し込んで20cm貫入するのに必要な回数を記録するが、粘土質土壌では硬盤層で急に抵抗が増すため、この硬盤層の深さと厚さが改良計画を大きく左右する。
透水試験も欠かせず、直径15cmの塩ビパイプを深さ20cmまで土中に埋め込んで水を満たし減水速度を測るが、1時間で5cm以下しか減らない場合は透水性に深刻な問題があると判断でき、この数値と土壌分析結果を組み合わせることで改良方針が具体化していく。
Step 2: 排水対策の実施(作付け3〜4ヶ月前)
土壌診断で透水係数が1×10⁻⁶ cm/秒を下回った場合は物理的排水対策を最優先とし、暗渠排水を設置するなら粘土質圃場では間隔を6〜8mに設定したうえで、深さは硬盤層を貫通させ最低でも作土層+15cm以上にする必要がある。
暗渠管には有孔管(穴あきパイプ)を使い、周囲を籾殻やパーライトで被覆して粘土粒子が管の穴を塞ぐのを防ぎながら、勾配は200分の1以上、できれば150分の1を確保し、排水口は必ず開渠につないで逆流を防ぐ。
弾丸暗渠(モグラ暗渠)も有効だが、粘土質土壌では持続期間が短く施工後1〜2年で穴が潰れるため、毎年または隔年での再施工を前提に考える必要があり、新潟県の水田転換畑では毎年秋の施工で排水性を維持している農家が多い。
Step 3: 土壌pHと塩基バランスの調整(作付け2〜3ヶ月前)
粘土質土壌は酸性に傾きやすく、pH5.5以下になると団粒構造が崩れるため、土壌診断でpH6.0未満なら炭酸カルシウム(炭カル)または苦土石灰で矯正するが、投入量は土壌pHと目標pHの差、CECの値から計算し、粘土質土壌ではCECが高いため砂質土の1.5〜2倍必要になる。
pH6.5を目標とする場合、現状pH5.8、CEC30meq/100gの粘土質圃場では炭カル換算で10a当たり150〜200kg投入するが、一度に投入せず半量を施用後に耕起し、2〜3週間後に残り半量を投入することで、急激なpH変化による微生物相の乱れを抑える。
カルシウム・マグネシウム比も確認したい。理想比はCa:Mg=5:1〜7:1である。だが、粘土質土壌ではマグネシウムが溶脱しにくくMgが過剰になりやすいため、Ca/Mg比が3以下なら炭カルのみを使い、マグネシウム資材は控える判断が求められる。
Step 4: 有機物投入による団粒化促進(作付け1.5〜2ヶ月前)
粘土質土壌の団粒化には完熟堆肥を少量ずつ継続投入するのが基本であり、一度に大量投入すると前述の窒素飢餓や還元障害を引き起こすため、年間投入量は10a当たり2〜3トンを上限とし、春と秋の2回に分けて施用する。
堆肥の種類は牛ふん堆肥またはバーク堆肥が適し、C/N比15〜25の完熟品を選ぶ一方で、豚ぷん堆肥は窒素含量が高すぎ、鶏ふん堆肥はリン酸過剰になりやすいため粘土質圃場では避け、投入後はすぐに15〜20cm深で耕起して土壌と混和する。
現場では稲わらやもみ殻の投入も行われるが、粘土質土壌では未熟有機物の分解が遅いため投入後最低2ヶ月は作付けせず、茨城県のレタス産地では稲わら投入を前作収穫直後に行って次作定植まで90日以上空けるのが慣例であり、農研機構「日本土壌インベントリー」(2023年)のデータでも粘土質土壌における有機物施用後の団粒化促進には平均23〜28ヶ月を要するとされていることから、単年度での劇的な改善は見込みにくい。
Step 5: 深耕と心土破砕(作付け1ヶ月前)
粘土質土壌では作土層が浅いと根域が制限されて生育が悪化し、ロータリー耕では15〜20cmしか耕起できないためプラウ耕やサブソイラによる深耕が必要になるが、一気に深く耕すと失敗しやすいため初年度は25〜30cm、翌年は30〜35cmと段階的に深くする。
心土破砕は硬盤層を物理的に破壊する作業であり、サブソイラの刃を硬盤層の深さ(通常30〜45cm)に設定して60〜80cm間隔で圃場を縦横に走行し、作業後は必ず明渠を切って破砕部分から水が抜けるように整える。
深耕後は土壌が締まりやすいため踏圧を避け、トラクタの走行は最小限にとどめるべきであり、圃場が湿っている時の作業は厳禁で、鹿児島県のさつまいも産地では深耕後2週間は圃場に入らず土壌を自然に落ち着かせている。
Step 6: 緑肥作物の栽培による生物的改良(任意、半年〜1年)
物理的・化学的改良だけでは限界がある圃場では、緑肥作物の根による土壌改良が有効であり、エンバクやライムギは直根性で根が深さ1m以上に達して硬盤層を貫通し、根の腐朽後は根穴が水と空気の通り道になるのみならず団粒構造の発達にもつながる。
播種時期は秋(9〜10月)が適し、翌春(4〜5月)に鋤き込むが、生育量は10a当たり生草重で2〜3トン確保し、鋤き込み後は最低3週間、できれば4〜5週間空けてから次作を定植することで、分解途中の有機物が根に接触して起こる障害を避けやすくなる。
長野県の高冷地野菜産地では、ライムギ緑肥を2年連続で栽培した圃場で透水係数が施工前の3.2倍に改善された事例がある一方で、緑肥栽培期間は本作ができないため、効果だけでなく経営計画への組み込みまで含めて判断する必要がある。
粘土質土壌改良の前提条件と必要な道具
前提条件
改良作業は圃場が乾いている時期に行う必要があり、粘土質土壌は湿潤時に踏圧や耕起を行うと粘土粒子が圧密して「練り返し」状態になり構造が破壊されるため、土壌水分が最大容水量の60%以下で、手で握って軽く崩れる状態を作業適期の目安とする。
暗渠排水の施工には、圃場周辺に排水先(河川、水路、ため池)があることが前提であり、排水先がない場合は集水桝を設置してポンプで強制排水する必要があるが、その場合はランニングコストが年間10a当たり1.5〜2万円かかる。
有機物投入には堆肥の運搬・散布機械が必要で、10a当たり2トンの堆肥を手作業で散布するのは現実的ではないため、マニュアスプレッダがない場合は堆肥業者の散布サービス(10a当たり5,000〜8,000円)を利用する選択肢もある。
必要な道具と資材
土壌診断キット:pHメーター(携帯型)、EC計、簡易土壌硬度計、採土器(深さ50cmまで採取可能なもの)、ビニール袋、マジック。現場で即座に判断するには携帯型測定器が不可欠であり、記録の取り違えを防ぐためにも採取深さごとの管理を徹底したい。
耕起機械:プラウ(反転耕用)、ロータリー(砕土用)、サブソイラ(心土破砕用)。トラクタは最低40馬力以上ないと粘土質圃場での深耕は難しく、レンタル料金は1日当たりプラウ付きで2.5〜3万円が相場であるため、施工日数の見積もりまで含めて準備する必要がある。
排水資材:有孔暗渠管(直径50〜75mm、長さ50m巻)、籾殻またはパーライト(被覆材)、U字溝(排水口用)。暗渠掘削には専用のトレンチャーまたはバックホウが必要であり、施工精度が排水性能を左右するため業者委託が一般的となっている。
土壌改良資材:炭酸カルシウム(粒状または粉状)、完熟牛ふん堆肥、バーク堆肥、緑肥種子(エンバク、ライムギ)。堆肥は含水率60%以下、C/N比20前後の製品を選び、農協や堆肥センターで成分分析表を確認しながら圃場条件に合うものを絞り込む。
プロと初心者の差が出るポイント
農林水産省「食料・農業・農村白書」(令和5年版)では、土壌改良を実施した露地野菜経営体のうち62%が粘土質土壌の排水対策を最優先課題に挙げており、有機物投入や深耕よりも排水インフラ整備を重視する傾向が示されているため、経験者ほど改良の入口を見誤らない。
土壌の状態判断
プロは圃場に入った瞬間に土の状態を足裏で感じ取り、長靴の沈み具合や歩行時の抵抗感から耕起適期かどうかを判断する一方で、初心者は土壌水分計の数値だけに頼りがちだが、粘土質土壌では局所的に水分が偏在するため計器の値と実態がずれることがある。
熟練者は土を手で握り、指の間から押し出されるスピードで粘土含有率を推定し、ゆっくり押し出される土は粘土が多く、サラサラと崩れる土は砂質だと見分けるが、この感覚は土壌分析より速く、現場判断に直結している。
有機物投入のタイミング
初心者は「作付け前に堆肥を入れる」という教科書通りの作業をしがちだが、プロは前作の収穫直後で土壌が乾いているタイミングを狙って堆肥を投入し、粘土質圃場では有機物の分解に時間がかかるため作付け1ヶ月前では間に合わず、最低でも2ヶ月、理想は3〜4ヶ月前に投入する。
また熟練者は堆肥の「匂い」で完熟度を判断し、アンモニア臭がする堆肥は未熟で投入すると窒素飢餓やガス害を起こす一方、完熟堆肥は土のような匂いがして握っても手に色が付きにくいため、この嗅覚と触覚による見極めが資材選びの失敗を減らしている。
排水の優先順位
初心者は「土壌改良」と聞くと有機物投入や深耕から始めることが多いが、プロはまず排水対策に着手し、粘土質圃場では排水が解決しない限り他の改良効果はほとんど出ないため、暗渠排水に年間10a当たり8〜12万円かかるとしても、排水が機能して収量が30〜50%増えるなら費用対効果の面で先に投資する価値が高い。
新潟県の園芸産地では、「粘土質圃場は排水が9割、残り1割が施肥」という言葉があり、これは排水不良の圃場でどれだけ肥料を入れても根が酸素不足で吸収できないという現実を端的に表したものとして受け止められている。
現場での判断基準
改良効果の評価指標
土壌改良の効果は作物の生育だけでなく土壌物理性で評価し、改良前後で透水試験を行って透水係数が10倍以上改善していれば成功とみなし、具体的には1×10⁻⁶ cm/秒から1×10⁻⁵ cm/秒以上への改善を目標に据える。
団粒構造の発達は、湿潤状態の土を水中に入れて崩壊速度を見ることで確認でき、団粒化が進んだ土は水中でも形を保ってゆっくり崩れる一方、未改良の粘土質土壌は水中で瞬時に泥状になるため、この簡易試験を定期的に行うと進行度を追いやすい。
根の伸長深度も重要な指標であり、作物収穫後に圃場の数箇所を掘って根が到達している深さを測定し、改良前は15〜20cmだった根域が改良後に30〜40cmまで伸びていれば、硬盤層の破壊と通気性改善が機能していると判断しやすい。
改良継続の判断
粘土質土壌の改良は1〜2年では完結せず、最低3年、通常は5〜7年かけて徐々に土壌構造を改善するため、毎年の土壌診断でpH、CEC、可給態窒素、リン酸の推移を記録し、数値が安定してきた段階で維持管理フェーズへ移行する。
現場では「土が柔らかくなったか」という感覚的判断も使われ、改良が進むと耕起時のトラクタ負荷が軽減されて燃料消費量が減るが、茨城県のレタス農家では改良前は10a耕起に軽油15リットル必要だったのが3年後には11リットルまで減少した事例もある。
天候による作業調整
2026年8月4日時点の気象状況を見ると、新潟では最高気温35度の晴天が予想されており、このような高温乾燥時は粘土質圃場の耕起適期になりやすいが、土壌が乾きすぎると土塊が硬くなって砕土が困難になるため、理想は前日に降雨があり表層が乾いて下層に適度な水分がある状態である。
逆に宮崎のように降水確率50%の日は粘土質圃場での作業を避けたいが、作業中に降雨があるとトラクタのタイヤで圃場表面が練り返され、さらに硬盤層が形成されるため、この判断を誤るとせっかくの改良作業が逆効果になりかねない。
東京中央卸売市場の青果入荷データ(2026年8月1日)では、レタスが前日比13.3%減少しており、これは産地の天候不順や圃場条件の影響と推測されるが、粘土質圃場を抱える産地では排水不良による生育遅延が入荷減の一因になりやすいため、現場レベルでの土壌改良が安定出荷の前提条件として重みを増している。
改良後の維持管理
土壌改良は一度完了すれば終わりではなく、粘土質土壌は放置すると再び締まって構造が劣化するため、年1〜2回の有機物補給と作付け間の弾丸暗渠施工を組み合わせ、改良状態を継続的に維持していく必要がある。
有機物の年間投入量は、維持期には10a当たり1〜1.5トンに減らし、過剰投入による塩基バランスの崩れやEC上昇を避けながら、土壌診断は最低でも3年に1回、できれば毎年実施してpHとECの変動を監視する。
ベテラン農家は「粘土は一生付き合う相手だ。改良じゃなくて、うまく扱う技術を身につけろ」と言うが、これは粘土質土壌を砂質土のように変えることはできない一方で、排水と団粒化によって作物栽培に適した状態を維持することは可能だという意味であり、現場の成功はこの現実を受け入れたうえで地道な改良を継続できるかどうかにかかっている。
