芝の土壌改良は排水性と保水性のバランスが鍵で、土壌検査による客観的な現状把握と、改良剤投入の深度・タイミングの見極めが成否を分ける。
主要データ
- 公園緑地面積:127,832ha(国土交通省、2023年都市公園等整備現況調査)
- ゴルフ場数:2,268コース(日本ゴルフ場事業協会、2024年調査)
- 芝生管理面積(公共施設):約42,000ha(農林水産省「グリーン・インフラ推進状況」2024年)
- 土壌改良資材市場規模:約1,420億円(日本土壌改良資材協会、2023年度)
芝管理で繰り返される土壌改良の失敗パターン
芝が黄化して根張りが悪いとき、多くの管理者がまず考えるのは土壌改良だが、関東のある市営公園で実際に起きた事例を見ると、その判断がいかに危ういかがよくわかる。管理委託を受けた造園業者は「土が硬いから」という理由で深さ15cmまで川砂を全面混和し、作業直後は土が柔らかくなって手応えを感じたものの、3カ月後には芝が広範囲で枯死した。原因は、砂の層が根域全体に広がったことで保水力が極端に低下し、夏場の高温時に水分ストレスへ耐えられなくなったことだった。
この失敗が典型的なのは、「土が硬い=砂を入れる」という短絡的な判断が土壌の三相分布(固相・液相・気相)を無視している点にあり、芝の土壌改良で最初に詰まるのは排水性改善と保水性確保のトレードオフをどう調整するかという問題であるため、教科書では「透水係数を10⁻⁴〜10⁻⁵cm/sに保つ」と書かれる一方で、実際の現場では使える改良材の種類、既存土壌の性質、芝種の違い、灌水設備の有無によって最適解が変わってくる。
もう一つ頻出する失敗は、土壌改良のタイミングを誤るケースである。九州のゴルフ場では、グリーンの更新作業として9月にコアリングと同時に改良材を投入したが、その年は秋雨が長引いたため改良材が表層に滞留したまま固化し、結果として透水性は改善されず、むしろ表層が硬くなってプレー品質が低下した。土壌改良は「やれば良くなる」という単純な作業ではなく、気象条件と芝の生育ステージを見極めながら工程を組む必要がある。
なぜ芝の土壌改良は失敗するのか

土壌改良が失敗する最大の原因は、土壌診断を省略することにある。目視だけで「土が硬い」「水が溜まる」と判断して改良材を投入しても、既存土壌がどういう性質なのか把握していなければ適切な処方はできず、例えば粘土質が優勢な土壌に砂だけを混ぜた場合、砂粒が粘土に埋没して団粒構造が形成されないため、かえって透水性が悪化する場合がある。

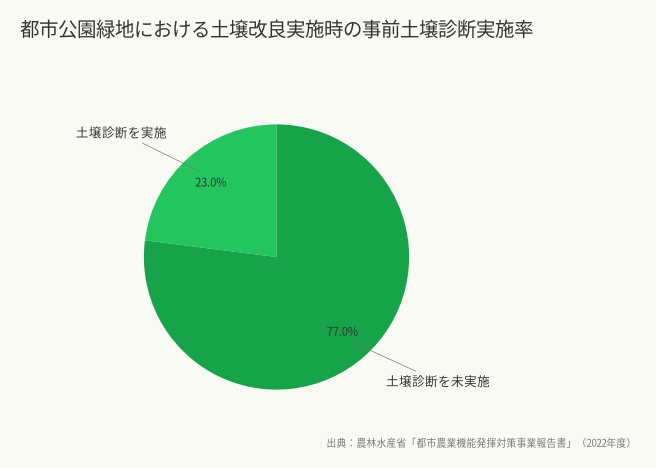

農林水産省の「土壌環境基礎調査」(2023年度)によれば、全国の農耕地土壌の物理性改善が必要とされる圃場は約34.7%に達する。芝地も同様であり、特に造成後10年以上経過した公園緑地や競技場では土壌の劣化が進行している一方で、農林水産省の「都市農業機能発揮対策事業報告書」(2022年度)によれば、都市部の緑地管理において土壌改良を実施した施設のうち、事前に土壌診断を実施していたのは約23%にとどまることが明らかになっている。
もう一つの原因は、改良材の投入深度と混和方法の誤りだ。表層5cm程度に改良材を散布しただけでは根域全体の改善にはつながらず、芝の根は通常10〜20cm程度伸びるものの主根域は地表下5〜15cmに集中するため、この層に改良材が均一に混和されていないと根が改良層に到達できず効果が出ない。逆に深耕しすぎると既存の根を切断し、芝へダメージを与えることになる。
結論からいえば、芝の土壌改良は「改良材を入れる作業」ではなく「土壌構造を再構築する作業」として捉えるべきであり、改良材の種類や量のみならず、既存土壌との混和比率、投入深度、施工後の転圧・灌水管理まで含めて設計しなければ、期待した効果には届きにくい。
見落とされがちな土壌pHと塩類濃度の影響
土壌改良で物理性だけに注目し、化学性を無視する失敗も多い。特に海岸近くの芝地や、冬季に融雪剤を散布する地域では、土壌pHの低下や塩類集積が根の活性を阻害し、土壌pHが5.5以下になると芝は鉄やアルミニウムの過剰害を受けやすくなるため、いくら物理性を改善しても根張りは改善しない。
また、有機質資材を過剰に投入すると、分解過程で一時的にpHが低下したり、窒素飢餓が発生したりする。未熟堆肥を使った場合は特にリスクが高く、土壌改良では物理性・化学性・生物性の三要素をバランスよく改善する視点が欠かせないといえる。
土壌診断から始める改良計画の立案
土壌改良の第一歩は、現状を客観的に把握することだ。目視や感覚だけでは不十分であり、施工後の良否を検証する基準も持てなくなるため、最低限以下の項目を測定する必要がある。
必須の土壌診断項目
物理性では、土壌硬度(山中式硬度計で測定、基準値は18〜22mm)、透水性(簡易透水試験で10分間の浸透深を測定)、孔隙率(容積重と仮比重から算出)の3項目を押さえる。化学性では、pH(H2O)、EC(電気伝導度)、交換性塩基(カルシウム・マグネシウム・カリウム)、可給態リン酸、CEC(塩基置換容量)を測定する。
土壌サンプルの採取は、芝地全体を代表する地点を複数選び、地表下5cm、10cm、15cmの3層に分けて行う。一箇所だけのサンプルでは局所的な状態しかわからず改良計画の精度が落ちるため、採取時期は芝の休眠期(11〜2月)が理想だが、緊急性が高い場合は生育期でも実施する。
土壌診断は都道府県の農業試験場や民間の分析機関に依頼でき、費用は基本項目で1万5千〜3万円程度、納期は2〜3週間が標準だ。自前で測定する場合はpHメーター(pH計)とEC計があれば基本的な化学性は把握でき、物理性についても山中式硬度計(2万円前後)と簡易透水試験キットがあれば、現場判断に十分使える体制を整えられる。
診断結果から改良方針を決める
診断結果が出たら、改良の優先順位を決める。排水不良が深刻な場合は物理性改善を最優先にし、pHが極端に低い(5.0以下)場合は化学性改善を先行させるが、両方に問題がある場合は物理性改善と化学性改善を同時進行しつつ、改良材の相性まで見て工程を分ける必要がある。例えば、酸性矯正のために石灰資材を使う場合、砂との同時混和は避け、石灰を先に施用して2週間程度置いてから砂を投入する。
改良目標値は、芝種によって変える。日本芝(コウライシバ、ノシバ)はpH5.5〜6.5、透水係数10⁻⁴cm/s程度が適正であり、西洋芝(ベントグラス、ペレニアルライグラス)はpH6.0〜7.0、透水係数10⁻⁵cm/s程度を目安にする。競技場やゴルフ場のグリーンのような高密度管理が必要な場合は、透水係数を10⁻⁵〜10⁻⁶cm/sに抑え、過剰な排水で根域が乾燥しすぎないように調整することになる。
改良材の選択と配合設計
土壌改良材には大きく分けて、物理性改善材、化学性改善材、生物性改善材の3種類がある。現場でよく使われるのは以下の資材であり、単独で選ぶのではなく土壌診断結果との整合を見ながら組み合わせることが前提となる。
物理性改善材
川砂・山砂:排水性改善の基本資材で、粒径0.25〜2.0mmの中粒砂が使いやすい。粗砂(2.0〜4.0mm)は排水性が高すぎて保水力が落ちるため単独使用は避けるべきであり、産地によって粒度分布が異なるため、購入前に粒度試験結果を確認する。価格は1㎥あたり3,000〜6,000円程度。
パーライト:軽量で保水性と通気性を両立できる人工軽石。比重が0.1〜0.2と軽いため、屋上緑化や軽量化が必要な場面で重宝する一方で、粒が壊れやすいため踏圧が強い競技場には向かない。1㎥あたり8,000〜12,000円。
ゼオライト:陽イオン交換容量が高く、保肥力向上にも寄与する。透水性と保水性のバランスを取りたい場合に砂と混合して使う資材であり、粒径3〜5mmが一般的となっている。1㎥あたり10,000〜15,000円。
化学性改善材
消石灰・苦土石灰:酸性矯正の定番資材である。消石灰はpH上昇が速いが過剰施用でアルカリ障害が出やすく、苦土石灰はマグネシウムも補給できるため、石灰とマグネシウムの両方が不足している土壌に向く。施用量は土壌pHと緩衝能によるが、pH0.5上げるために100〜150g/㎡が目安になる。
硫黄華・硫酸アルミニウム:アルカリ性土壌を酸性に矯正する場合に使う。西洋芝を植栽している地域で、地下水のアルカリ性が強い場合に必要になることがあるが、過剰施用は塩類集積のリスクがあるため、扱いには慎重さが求められる。
生物性改善材
完熟堆肥:有機物補給と微生物活性向上を狙う。牛糞堆肥、バーク堆肥、腐葉土などがあるが必ず完熟品を使うべきであり、未熟堆肥は分解過程でガスが発生して根を傷めるため、C/N比が20以下、水分含量が50%以下のものを選ぶ。施用量は1〜3kg/㎡。
微生物資材:土壌中の有用微生物を増やす目的で使われる。効果は条件次第で安定しないため、物理性・化学性改善の補助として位置づけるのが現実的である。
配合比率の決め方
既存土壌が粘土質の場合、砂:既存土=7:3〜8:2の比率で混和する。砂の比率が6割以下だと効果が薄く、9割以上だと保水力が不足するため、堆肥を加える場合も全体の5〜10%程度にとどめ、それ以上入れると窒素飢餓や塩類集積のリスクが上がることを前提に設計する。
配合設計の検証は、試験区画(5〜10㎡程度)を設けて実際に施工し、3〜6カ月後の芝の生育状況と土壌物理性を再測定して判断する。いきなり全面施工すると、失敗時のリスクが大きくなる。
Step 1:既存芝の処理と表土の撤去
土壌改良を実施する前に、既存の芝をどう扱うかを決める。全面改良の場合は芝を剥ぎ取り、部分改良の場合はコアリングやバーチカルカットで根域に穴を開ける方法を取るが、ここでの判断が後工程の作業性と回復速度に直結する。
全面改良では、芝生を地表から2〜3cm程度の深さでカットし、ソッドカッターやターフカッターを使って剥ぎ取る。手作業で剥ぐ場合は平鋤(ひらぐわ)を使い、剥いだ芝は処分するか、状態が良ければ一時的に仮植して後で張り戻す選択肢も残る。
既存の表土は、土壌診断で劣化が著しい場合は10〜15cm程度撤去する。撤去土は産業廃棄物として処分するか、別の場所で客土材として再利用し、撤去しない場合は次のステップで改良材と混和することになる。
Step 2:改良材の投入と混和
改良材を均一に散布し、耕耘機やパワーレーキで混和する。混和深度は15〜20cmを標準とするが、既存根が多く残っている場合は10〜12cm程度にとどめて根の切断を最小限にしなければならず、深く混ぜればよいという発想ではかえって活着を遅らせる。
小規模な面積(100㎡以下)なら手作業でも可能だが、スコップと鋤簾(じょれん)を使って丁寧に混ぜる。大規模な場合は耕耘機(ホンダのサ・ラ・ダFFV300やクボタのTRS600など)を使い、2〜3回往復して混和の均一性を高めたうえで、混和後は表面を平滑にならし、転圧機(ローラーまたはプレートコンパクター)で軽く締める。踏圧が強すぎると孔隙がつぶれるため、芝用の軽量ローラー(50〜100kg程度)を使う。
改良材投入の適期は、芝の休眠期(11〜2月)または生育初期(4〜5月)が理想だ。夏場の高温期は避けるべきであり、休眠期なら根へのダメージが少なく春先の萌芽までに土壌が馴染み、生育初期に実施する場合でも芝の回復力が高いため多少の根切りがあっても再生しやすい。
Step 3:芝の張り付けまたは播種
全面改良の場合、土壌改良後に新しい芝を張るか播種する。張芝の場合はソッド(芝マット)を目地張りまたはベタ張りで敷き詰めるが、目地張りは資材費を抑えられる一方で全面被覆まで3〜6カ月かかり、ベタ張りは即効性があるもののコストは2〜3倍になる。
播種の場合は、種子を均一に散布し(播種量は芝種によるが、ペレニアルライグラスで30〜40g/㎡、ベントグラスで5〜10g/㎡が標準)、覆土を薄くかけて転圧する。播種後は発芽まで土壌表面を乾かさないよう、1日2〜3回の軽い灌水を続ける必要がある。
張芝後または播種後の最初の1カ月は、根の活着期間として踏圧を避ける。競技場の場合は、この期間の使用制限まで含めて運用計画を組んでおきたい。
Step 4:灌水と養生管理
土壌改良直後は、土壌が安定するまで灌水管理が重要になる。改良材を投入した土壌は孔隙が多く初期段階では保水力が安定しないため、張芝後は根が土壌に入り込むまで表層が乾かないよう1日1〜2回、1回あたり5〜10mm程度の灌水を行い、乾燥と過湿のどちらにも振れすぎない状態を保つ必要がある。
播種の場合は発芽までの2週間が特に重要で、表面が白く乾く前に灌水する。ただし過剰灌水は種子を流出させたり、土壌を過湿にして病害を誘発したりするため、少量頻回が原則となる。
灌水量の判断は、土壌水分計(テンシオメーターやpF計)を使うと正確だが、現場では指で土を触って確認するのが現実的である。地表下3〜5cmの土を指でつまみ、軽く握って固まるが指を離すと崩れる程度が適湿とされ、握っても固まらなければ乾燥しすぎ、握ると水が滲むようなら過湿と判断する。農林水産省「緑地・都市農業基盤整備状況調査」(2023年)では、造成後10年以上経過した都市公園緑地の約68%で土壌硬度の基準値超過が確認されており、定期的な土壌改良の必要性が示されている。
前提条件と必要な道具・資材
土壌改良を成功させるには、事前の準備が欠かせない。施工日を決める前に測定機器、施工機械、改良材の確保状況を整理し、現場条件に対して不足がないかを確認しておく必要がある。
測定機器
- 山中式硬度計(土壌硬度測定用、2万円前後)
- pHメーター(土壌pH測定用、1万5千〜3万円)
- EC計(土壌塩分濃度測定用、1万〜2万円)
- メジャー・巻尺(深度測定用)
- 土壌サンプル採取用コアサンプラー(5千〜1万円)
施工機械
- 耕耘機(小型:ホンダFFV300、中型:クボタTRS600など)
- ローラー(手押し式またはトラクター牽引式、50〜150kg)
- ソッドカッター(既存芝剥ぎ取り用、レンタルで1日1万〜1万5千円)
- パワーレーキ(表土整地用)
改良材
- 川砂または山砂(粒径0.25〜2.0mm、中粒砂を主体に)
- 完熟堆肥(牛糞堆肥またはバーク堆肥、C/N比20以下)
- 石灰資材(苦土石灰または消石灰)
- ゼオライトまたはパーライト(保水性・通気性改善用)
前提となる環境条件
土壌改良を実施できる気象条件は限られる。降雨直後や降雨予報がある日は避けるべきで、土壌が過湿状態だと機械が入れず混和作業も不均一になるため、逆に極度に乾燥している場合は事前に軽く灌水して土壌へ適度な水分を含ませる。
気温も重要であり、地温が5℃以下の厳冬期は土壌微生物の活性が低く有機質資材の分解が進まない一方で、夏場の高温期(気温30℃超)は芝への負担が大きく、改良作業中に芝が萎れるリスクがある。こうした条件を踏まえると、施工適期は春(4〜5月)と秋(9〜10月)に絞られる。
プロと初心者の差が出る実務ポイント
土壌改良で経験の差が顕著に出るのは、土壌診断結果の読み解きと、改良材配合の微調整、施工後の養生管理の3点だ。どれも作業そのものより判断の質が問われる領域であり、同じ資材を使っても結果に差が出やすい。
土壌診断結果を実際の配合に落とし込む力
診断書には「砂含有率35%、粘土含有率28%、CEC18cmol(+)/kg」といった数値が並ぶが、これをどう解釈するかで改良設計の精度は大きく変わる。初心者は数値を見ても改良方針が立てられない一方で、プロは「砂が3割台で粘土が3割近いなら、砂を追加して砂:粘土=6:4程度にすれば排水性が改善する」という判断を即座に下す。
CECが低い(10未満)場合は保肥力不足が懸念されるためゼオライトや腐植質資材を加え、CECが高すぎる(25以上)場合は粘土が多く排水不良のリスクがあるため砂の比率を上げる。このように、診断結果から逆算して改良材の種類と量を決める思考回路が、経験の有無で大きく違ってくる。
改良材投入深度の見極め
教科書では「15〜20cm混和」と書かれるが、現場では既存根の状態、芝種、使用目的で深度を変える。競技場のフィールドで激しい踏圧がかかる場所は深めに改良して根域を広げ、逆にゴルフ場のグリーンのような高密度管理が必要な場所は浅め(10〜12cm)に改良し、根を表層に集中させてきめ細かい管理をしやすくする。
深度の判断には、試し掘りが有効だ。スコップで20cmほど掘り、既存の根の分布を目視で確認し、根が表層5cm以内に集中している場合は深耕すると根を過剰に切断するリスクがあるため、浅めの改良にとどめるという判断が必要になる。
施工後の土壌馴染みを待つ判断
改良材を混和した直後の土壌は、まだ構造が安定していない。砂と粘土が物理的に混ざっただけで団粒構造が形成されるには時間がかかるため、プロは施工後2〜4週間の「馴染み期間」を設け、その間に数回の転圧と灌水を繰り返して土壌を安定させる一方で、初心者はこの期間を省略してすぐに芝を張ったり播種したりしがちであり、その差が活着不良として表面化しやすい。
馴染み期間中の灌水は、1回あたり10〜15mm程度を週2〜3回行う。土壌全体に水を行き渡らせることで、微粒子が移動し、孔隙が適度に充填されて安定した構造へ近づいていく。
現場での判断基準:改良の効果をどう評価するか
土壌改良の効果は、施工後3〜6カ月で判定する。見た目だけで結論を出すのではなく、芝の生育、土壌物理性、降雨後の排水状況という複数の指標を組み合わせて評価する必要がある。
芝の生育状況
改良後の芝が均一に緑化し、密度が高まっているかを見る。部分的に黄化したり生育ムラが出たりする場合は改良材の混和が不均一だった可能性があり、根張りの確認は芝を小面積(10cm四方程度)剥いで根の長さと密度を目視で見る。健全な芝は根が10cm以上伸び、白色で弾力がある。根が短い(5cm未満)、褐色に変色している、触ると簡単に切れる場合は、土壌環境が依然として不良だと判断する。
土壌物理性の再測定
改良前と同じ地点で土壌硬度と透水性を再測定する。硬度が18〜22mm(山中式硬度計)に収まっているか、透水係数が目標値(10⁻⁴〜10⁻⁵cm/s)に達しているかを確認し、透水性の簡易測定は直径5cmのパイプを地面に5cm差し込み、内部に水を100ml注いで10分後の残水量を測る。残水がほぼゼロなら排水性は十分であり、50ml以上残っていれば依然として排水不良と判断する。
降雨後の排水状況
実際の降雨後に、水たまりの有無と消失時間を観察する。降雨終了後2時間以内に水たまりが消えれば排水性は実用レベルに達しているが、4時間以上水が残る場合は改良が不十分だったか、下層に不透水層が残っている可能性がある。その場合は追加の改良が必要で、特に深さ20cm以下に粘土層や固結層がある場合は、サブソイラーで破砕するか、暗渠排水を検討する。
部分改良とスポット対応の実務
全面改良が難しい場合、コアリングやバーチカルカットを使った部分改良で対応する。コアリングは専用機械(エアレーター)で直径1〜2cm、深さ7〜10cmの穴を開け、そこに改良材を充填する方法であり、穴の間隔は10〜15cm程度とし、全体の15〜20%の面積に穴が開くようにする。
穴を開けた後、川砂や砂とゼオライトの混合材を散布し、トンボやドラッグマットで穴に押し込む。その後、転圧して表面を平滑にし、コアリングは年1〜2回、春と秋に実施するのが標準だが、競技場やゴルフ場のグリーンでは年4〜6回の高頻度で実施する場合もある。
バーチカルカットは、刃を表層2〜3cmに入れて土壌を縦に切り込む方法で、サッチ除去と通気性改善を同時に行える。コアリングよりも浅い処理だが、施工後の芝へのダメージが少なく、生育期でも実施しやすい点が現場では評価されやすい。
失敗を繰り返さないための記録と検証
土壌改良は一度やれば終わりではなく、数年ごとに再評価と追加改良が必要になる。そのため、施工内容と結果を記録し、次回の改良に活かす仕組みが欠かせず、記録すべき項目は施工日、改良材の種類と配合比率、投入深度、施工後の芝の生育状況(写真付き)、土壌診断結果(施工前後)である。
記録はノートでもスマートフォンのメモでも構わないが、写真は必ず残す。芝の状態、土壌断面、作業風景を記録しておくと後で振り返ったときに判断材料になり、デジタルカメラやスマートフォンなら撮影日時が自動記録されるため、時系列の変化を追いやすい。
改良効果の検証は、施工後3カ月、6カ月、1年のタイミングで行う。芝の生育状況、土壌硬度、透水性を再測定して改良前と比較し、効果が不十分な場合は原因を分析して次回の改良計画に反映する。例えば、砂の投入量が足りなかった、混和深度が浅すぎた、石灰資材の量が不足していた、といった反省点を明確にしておくことが重要になる。
複数の現場を管理している場合は、現場ごとの改良履歴をデータベース化すると、ノウハウの蓄積と共有が進む。土壌タイプ別、芝種別、用途別に改良パターンを整理しておけば、新規現場でも過去の経験を活かしやすくなる。
まず手元の土壌を知ることから始めろ
芝の土壌改良で最初にやるべきことは、改良材を買うことでも機械を揃えることでもない。まず自分の管理する芝地の土壌がどういう状態なのかを客観的なデータで把握することであり、土壌診断を依頼する予算がないなら、最低限pHメーターと山中式硬度計を購入して自分で測定し、その結果を記録したうえで改良方針を立てる。
改良材の選択や配合比率は、診断結果と照らし合わせて決める。感覚だけで「砂を入れればいい」「堆肥を入れればいい」と判断するのではなく、小面積の試験区画で配合を試し、3カ月後の結果を見てから全面展開する手順を踏むことで、現場の損失を抑えながら精度の高い改良につなげられる。
