バンカーサイロの設置費用は土地条件と規模で変動が大きく、最も失敗が多いのは地盤改良費の見落としと開閉方式の選択ミスだ。

主要データ

  • 国内のバンカーサイロ普及率:約32.4%(農水省「畜産統計」2024年度)
  • 標準的な建設単価:1万5千〜3万円/トン(飼料貯蔵容量あたり)
  • 耐用年数:20〜25年(コンクリート製、適切な維持管理下)
  • 補助事業活用率:約48%(農水省「畜産経営支援事業」2023年度実績)

失敗した現場が必ず見落としている3つのコスト

北海道十勝地方のある酪農家は、バンカーサイロ新設の見積もりを業者から取り、450万円という金額に納得して着工したが、工事が始まって1週間後に施工業者から「地盤改良が必要」と連絡が入り、結果として追加で180万円が上乗せされて当初予算を大幅に超過した。見落としていたのは地耐力の調査であり、粘土質の地盤にそのまま施工すると飼料の重みでサイロが沈下し、底部に水が溜まるため、サイレージ品質が一気に悪化するのみならず、構造そのものが短期間で使えなくなる。

見積もりに含まれていない費用として最も抜けやすいのが土地の造成費であり、バンカーサイロは平坦で排水が良好な場所に設置する必要があるため、傾斜地や湿地帯では盛り土や排水溝の設置が必須となって、これらは建設費とは別に計上される。農水省「酪農経営安定化事業」の調査(2023年度)によれば、サイロ建設時の追加工事費用は平均で当初見積もりの23.7%に達し、このうち約6割が地盤関連となっている。

次に見落とされるのが周辺設備であり、バンカーサイロは本体だけあっても稼働せず、開閉用のシート、重石用のタイヤまたはサンドバッグ、踏圧用のトラクター進入路、排水溝、飼料運搬路がそろって初めて機能する。熊本県の肉用牛農家では、サイロ本体に350万円を投じた一方で、進入路整備に50万円、排水設備に40万円、シートとタイヤに25万円が別途必要になり、総額は当初予算の1.3倍を超えた。

3つ目は維持管理費である。コンクリート製のバンカーサイロは耐用年数20〜25年とされるが、これは適切なメンテナンスが前提であり、底部のひび割れ補修、排水溝の清掃、壁面の防水処理を怠ると10年も経たずに使い物にならなくなるため、建設時の資金計画に維持費を織り込んでおくかどうかで、後年の修繕負担は大きく変わってくる。年間のメンテナンス費用は建設費の2〜3%が目安だが、初期の予算計画に含めていない経営体が7割を超える。

なぜ見積もりと実際の支払額がズレるのか

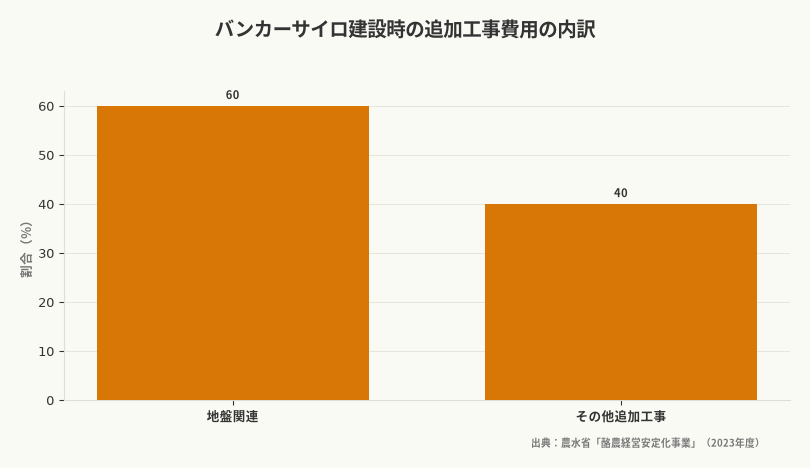

バンカーサイロ建設時の追加工事費用の内訳(出典:農水省「酪農経営安定化事業」(2023年度))
バンカーサイロ建設時の追加工事費用の内訳

見積もりの段階で業者が提示するのは、あくまで「標準仕様」の金額であり、地盤が良好で平坦地、排水も問題なしという条件下での価格になるが、実際の農地がそのような理想的状態であることはまずない。業者側も事前に現地調査をする一方で、地中の状況まで正確に把握するには試掘が必要になるため、見積もり段階でそこまで実施する業者は少なく、結果として着工後に追加費用が発生しやすい。

もう一つの理由は、発注者側が「何を含めるべきか」を理解していない点にあり、教科書では「バンカーサイロの設置費用は〇〇円/トン」と記載されるものの、この数字は本体構造だけの単価にとどまる。実際の現場では、進入路、排水、シート、タイヤ、踏圧用機械の動線確保までそろわないと稼働しないため、初めてサイロを導入する経営体ほど、この周辺コストを本体費と切り分けて把握できず、見積書の数字だけで予算を組みやすい。

さらに厄介なのが、規模によって単価が非線形に変わる点だ。貯蔵量50トンのサイロと200トンのサイロでは単純に4倍のコストにはならず、小規模なほど割高になり、一定規模を超えるとスケールメリットが効いて単価が下がる一方で、150トンを超えると今度は開閉作業の手間が増え、専用機械が必要になって再びコストが跳ね上がるため、この関係を理解せずに計画すると予算超過を招きやすい。

地盤条件が費用を左右する

砂質土と粘土質では必要な地盤改良の内容が全く異なり、砂質土は水はけが良い一方で支持力に欠けて重量物を載せると沈下するため、砕石層の敷設や地盤改良材の投入が必要になる。これに対して粘土質は支持力があるが排水が悪く、底部に水が溜まりやすいため、暗渠排水や排水溝の設置が必須となり、岩手県の事例では粘土質地盤での排水工事に単独で120万円を要した。

地下水位が高い土地では、対策がさらに複雑になる。バンカーサイロの底部は地面と接するため、地下水が上がってくるとサイレージが濡れて品質が落ちることから、底部にコンクリートスラブを打設するか、盛り土で高さを確保する必要があり、どちらも追加費用は100万円を超える。宮崎県の肉用牛経営では、地下水対策として盛り土2メートルを実施し、土砂運搬だけで80万円かかった。

開閉方式の選択ミス

バンカーサイロには片側開閉型と両側開閉型があり、片側型は費用が安く済むが給餌方向が一方向に固定される一方で、両側型は自由度が高いものの構造が複雑になり、建設費が1.4〜1.6倍に膨らむ。どちらを選ぶかは牛舎の配置と給餌動線次第だが、この判断を誤ると毎日の作業効率が大きく落ち、栃木県のある酪農家では費用を抑えるため片側型を選んだ結果、給餌車の回転が悪くなって毎日30分の余計な時間がかかるようになり、年間180時間のロスにつながった。

開閉に使うシートも費用差が大きい。安価なブルーシートは1枚5千円程度だが、紫外線で1〜2年で劣化する一方、専用の酸素バリアシートは1枚3万〜5万円で耐久性が高く、サイレージ品質の維持にも貢献する。初期費用を抑えるためにブルーシートを選ぶと2年ごとに交換が必要になり、長期的には高くつくうえ、品質劣化によるロスまで考慮すると、費用判断は単純な購入額だけでは済まない。

畜産の統計データをダッシュボードで見る →

正しい費用算定の手順

Step 1: 必要貯蔵量の算出

まず自分の経営で年間に必要な粗飼料の量を正確に把握する。成牛1頭あたりの年間粗飼料消費量は、乳用牛で約8〜10トン、肉用牛で約5〜6トンが目安だが、これは生草換算であり、サイレージにすると水分含量によって重量が変わるため、水分70%のサイレージなら乾物1トンあたり約3.3トンの貯蔵容量が必要になる。飼養頭数が50頭の酪農経営なら、年間400〜500トンの貯蔵能力が必要だ。

次に調製回数を決める。年1回の調製なら全量を一度に貯蔵できる容量が必要だが、年2回なら半分で済む一方で、小分けにすると開閉の頻度が増えてロスが多くなるため、単純に容量だけで決めると後の運用で無理が出る。北海道では年1回の一括調製が主流だが、九州では気候の関係で年2〜3回に分ける経営体が多いため、調製回数と気候条件、労働力のバランスで貯蔵量を調整する必要がある。農林水産省「畜産をめぐる情勢」(令和5年度)によれば、国内の粗飼料自給率は約76%で、自給飼料の安定確保が配合飼料費の削減に直結する。

Step 2: 設置場所の選定と地盤調査

設置場所は牛舎からの距離、トラクターの進入しやすさ、排水条件の3点で決まり、牛舎から遠すぎると毎日の給餌に時間がかかる一方で、近すぎると臭気や排水の問題が出るため、理想は牛舎から50〜100メートルの範囲とされる。傾斜地は避け、可能な限り平坦な場所を選ぶべきであり、排水が悪く雨水が溜まる土地は最初から候補から外したい。

地盤調査は必須である。簡易的にはスウェーデン式サウンディング試験で地耐力を確認でき、費用は5万〜8万円程度にとどまるが、これを省くと後で数倍の出費につながる。粘土質なのか砂質なのか、支持層の深さはどれくらいか、地下水位はどうかを事前に把握しておけば正確な見積もりが取れ、鹿児島県のある肉用牛経営では、事前調査で地下水位が高いことが判明したため計画段階で盛り土方式に変更し、追加費用は発生したものの着工後の変更よりはるかに安く済んだ。

Step 3: 構造と仕様の決定

バンカーサイロの構造はコンクリート製が主流であり、耐久性が高くネズミや鳥の侵入も防げる。一方、簡易型として土を掘って周囲に土手を盛る「半地下式」もあるが、排水管理が難しく長期的には品質維持に難があるため、本格的に運用するならコンクリート製を選ぶ方が、初期費用だけでなく耐用年数や補修頻度まで含めた総費用を読みやすい。初期費用は高いが、耐用年数とメンテナンスコストまで含めて考えると割安になりやすい。

壁の高さは貯蔵量と踏圧方法で決まる。一般的には2.5〜3.5メートルだが、高すぎるとトラクターでの踏圧が難しくなり、壁の厚さは20〜30センチが標準で、これより薄いと飼料の側圧に耐えられない。底部には水勾配を設けて排水口を設置し、勾配は1〜2%が適切とされるが、これを怠ると底部に水が溜まり、構造上の弱点がそのまま品質低下に直結する。

Step 4: 見積もり取得と比較

見積もりは最低3社から取るべきだが、比較する際に見るべきなのは金額だけではなく、含まれている項目の範囲である。業者ごとに「サイロ本体のみ」「周辺工事込み」「地盤改良別途」など条件が異なるため、条件をそろえて比較し、見積書に記載されていない項目を箇条書きにして追加費用の有無を確認する必要がある。特に地盤改良、排水工事、進入路整備、シート・タイヤ代は見積もりに含まれていないケースが多い。

業者の実績も重要になる。畜産施設の経験が豊富な業者は現場での勘所を押さえている一方で、土木工事はできてもサイロの特性を理解していない業者だと、排水や開閉動線の設計が甘くなりやすい。可能であれば、その業者が過去に施工したサイロを見学し、使用者に使い勝手を聞くことで、図面や見積書だけでは見えない実務上の差を確認したい。

Step 5: 補助事業の活用

バンカーサイロの建設には、農水省の「畜産クラスター事業」や「強い農業づくり総合支援交付金」が活用できる場合があるが、補助率や条件は年度ごとに変わるため、都道府県の畜産課や農業改良普及センターで最新情報を確認することが前提になる。申請には事業計画書の提出が必要であり、採択されるまで数カ月かかることもあるため、導入時期から逆算してスケジュールに余裕を持って動く必要がある。

補助事業を使う場合は、指定された仕様や業者選定のルールに従う必要がある。自由に設計できない部分も出てくるが、費用負担が大幅に軽減されるメリットは小さくない。農水省の「畜産経営支援事業」実績(2023年度)では、バンカーサイロ建設の約48%が何らかの補助を受けている。

前提条件と必要な準備

土地の権利関係

バンカーサイロは固定資産にあたるため、設置する土地の権利が明確でなければならず、自己所有地であれば問題ないが、借地の場合は地主の承諾が必要になる。加えて農地法上の手続きも確認すべきであり、農地に恒久的な構造物を作る場合は農地転用の届出が必要になるケースがあるため、市町村の農業委員会に事前に相談しておくことが重要となる。

機械と労働力

バンカーサイロでの調製作業には、収穫機、運搬車、踏圧用トラクターが必要であり、特に踏圧作業は品質を左右する重要な工程であるため、7トン以上のトラクターが推奨される。自前で持っていない場合は、コントラクターに委託するか共同利用組合を組むかの選択になり、東北地方では集落単位でバンカーサイロと踏圧機械を共同所有する事例が増えている。

調製技術の習得

バンカーサイロは「作れば終わり」ではなく、詰め込み時の水分調整、踏圧の密度、シールの精度がすべて品質に直結するため、施設整備と同時に調製技術の習得が欠かせない。詰め込みが甘いと好気的変敗が起きて栄養価が落ち、水分が多すぎると排汁が出て、少なすぎると発酵が進まない。適正水分は65〜70%だが、これを現場で判断するには経験が要り、都道府県の畜産試験場や普及センターが開催する研修会に参加して実地で学ぶのが確実である。農林水産省「畜産経営の動向」(令和4年度)では、サイレージ調製時の水分管理と踏圧密度の適正化により、栄養価損失を10〜15%低減できると報告されている。

プロと初心者の差が出るポイント

コストを「面積あたり」ではなく「容量あたり」で考える

初心者は「○平米でいくら」と面積で考えがちだが、プロは「貯蔵トンあたりいくら」で計算する。これは同じ面積でも壁の高さを変えれば容量が変わるためであり、容量あたりの単価で比較しないと真のコストパフォーマンスは見えない。標準的な建設単価は1万5千〜3万円/トンだが地域や仕様で幅があり、北海道の大規模経営では規模のメリットで1万円台前半に抑えている事例もある一方、九州の中小規模では3万円を超えることも珍しくない。

排水設計を最優先する

ベテラン経営者は「サイロは排水が命」と口を揃える。どれだけ立派な構造物を作っても、底部に水が溜まれば機能は大きく損なわれるため、排水溝の位置、勾配、排水口の大きさを現場の地形と降雨パターンに合わせて設計する必要がある。教科書通りの1%勾配では粘土質の土地で排水が追いつかないこともあり、実際の現場では1.5〜2%の勾配を取る経営体が多く、雨の多い地域ではサイロ周囲に雨水を迂回させる溝を掘る工夫も求められる。

開閉面を風向きに合わせる

サイロの開閉面をどちらに向けるかで、サイレージの保存性は変わる。風が強く当たる方向に開閉面を向けるとシートがバタついて密閉性が落ちるため、冬場の北風が強い地域では開閉面を南向きにするのが基本となる一方で、夏場の南風が問題になる地域では開閉面を北向きにする。この判断を誤ると、シートの劣化が早まり、サイレージ表層部のロスが増える。

タイヤの使い方

シートの上に重石として置くタイヤの配置にも、経験の差が表れる。初心者はタイヤを均等に並べがちだが、プロは開閉面と端部に集中的に置くことが多く、これは開閉面が頻繁にシートをめくるため密閉が甘くなりやすく、端部は風の影響を受けやすいためである。タイヤの数も重要で、目安は1平米あたり1〜2本だが、風が強い地域では2本以上必要になる。

現場での判断基準

いつ業者に頼み、いつ自力でやるか

貯蔵量100トン未満の小規模サイロなら、簡易型を自力で作る選択肢もあり、土を掘って周囲に土手を盛り、底部にシートを敷く方式であれば費用は50万円以下に抑えられる。だが耐久性と品質維持の面では劣るため、本格的に20年以上使うつもりなら最初からコンクリート製を業者に依頼する方が結局は安くつきやすく、中途半端な簡易型は数年で作り直しとなって二重投資になりやすい。農林水産省「酪農及び肉用牛生産の近代化を図るための基本方針」においても、粗飼料生産基盤の強化と適切な飼料貯蔵施設の整備が、経営安定化の重点施策として位置づけられている。

段階的に拡張するか、最初から大きく作るか

将来の規模拡大を見越して大きめに作るか、現状に合わせて小さく作って後で増設するかは経営計画次第だが、バンカーサイロは後から拡張しにくい構造である。隣接して2基目を作ることは可能な一方で、踏圧や開閉の動線が複雑になって作業効率が落ちるため、規模拡大の計画が具体的にあるなら最初から大きめに作る方が合理的となる。ただし初期投資は大きくなるため、資金繰りとのバランスを見極めたい。

コントラクター利用と自己調製の損益分岐点

自分でバンカーサイロを持つか、コントラクターに調製を委託するかの判断基準は飼養規模と調製面積にあり、成牛50頭未満、調製面積10ヘクタール未満ならコントラクター委託の方が有利なケースが多い。サイロの建設費、機械の償却費、労働時間を考えると委託料を払った方が安くつく一方で、100頭以上、20ヘクタール以上なら自前のサイロと機械を持つメリットが出てくる。

ただし地域にコントラクターが存在するかどうかも重要であり、北海道や東北では組織が充実している一方、西日本では対応できる業者が限られる地域もある。さらに作業の時期が集中するため、希望日に来てもらえない可能性もあり、費用比較だけで決めると収穫適期を逃すおそれがあるので、地域の実情を踏まえて判断する必要がある。

2026年10月時点の市況と飼料コスト

2026年10月7日時点のドル円レートは158.46円と高止まりしており、輸入飼料の価格は依然として高水準で、輸入物価指数は193.7(2026年8月)となっているため、飼料穀物の輸入コスト増が経営を圧迫している。こうした状況では自給飼料の安定確保がますます重要になり、バンカーサイロへの投資は長期的な飼料費削減の手段として位置づけられる。東京食肉市場の動向(2026年10月9日)を見ると、和牛去勢A-5が2,749円/kgと高値を維持しており、肉用牛経営では飼料コスト削減が収益改善に直結しやすい。

失敗を避けるための最終チェックリスト

設置を決断する前に、以下を確認する。地盤調査は済んでいるか。排水計画は具体的に設計されているか。見積もりに含まれていない費用をリストアップしたか。補助事業の申請スケジュールは確認したか。調製作業を誰がどうやるかの計画はあるか。これらすべてにYesと答えられる状態になって初めて、着工に進む。

ベテラン酪農家は「サイロは作るより使う方が難しい」と言う。つまり建設そのものより、その後の運用と管理が成否を分けるということであり、初期投資を抑えて品質の低いサイレージを毎年作り続けるより、適切な設計と施工に投資して20年間安定した粗飼料を確保する方が、経営全体では圧倒的に有利になりやすい。
